第三节
地面

一、地面用砖

现行古建地面用砖、传统灰浆配比及制作要点见表 1-1、表 1-2。

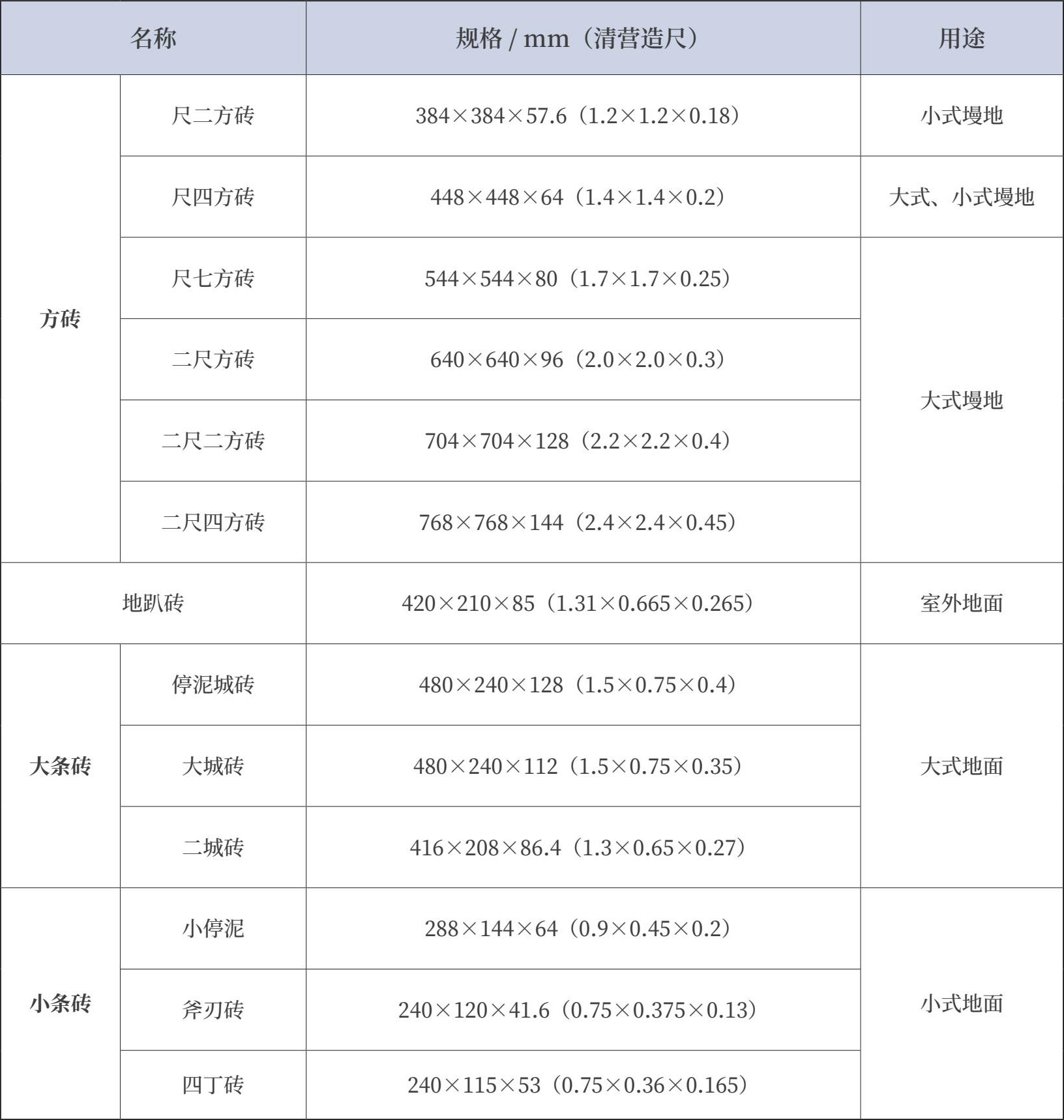

表 1-1 现行古建地面用砖

表 1-2 传统灰浆配比及制作要点

二、室内地面

1.砖墁地面排砖方式

砖墁地面包括条砖和方砖两类,条砖包括大面朝上的陡板地和小面朝上的柳叶地;方砖包括尺二方砖地面、尺四方砖地面、尺七方砖地面和金砖地面等。常见地面砖的排砖方式见图 1-16。

图 1-16 砖墁地面排砖方式

2.砖墁地面构造做法

砖墁地面构造见图 1-17。

图 1-17 砖墁地面构造

3.砖墁地面施工流程
(1)施工准备

采用切砖机、砂轮机对砖料进行砍磨加工,施工前对砖料进行逐块检查(图 1-18、图 1-19)。

图 1-18 砖各面在加工中的名称

图 1-19 砖肋加工示意

(2)基层处理

混凝土垫层平整度、坡度、标高等应符合设计要求。

(3)抄平

仿古建筑地面标高按照室内、外廊、散水、甬路、海墁分别控制。

(4)规矩、分位

门口第一块地砖居中,以砖宽尺寸分路数,以砖长尺寸分个数,“破活”应安排到里面和两端(图 1-20)。

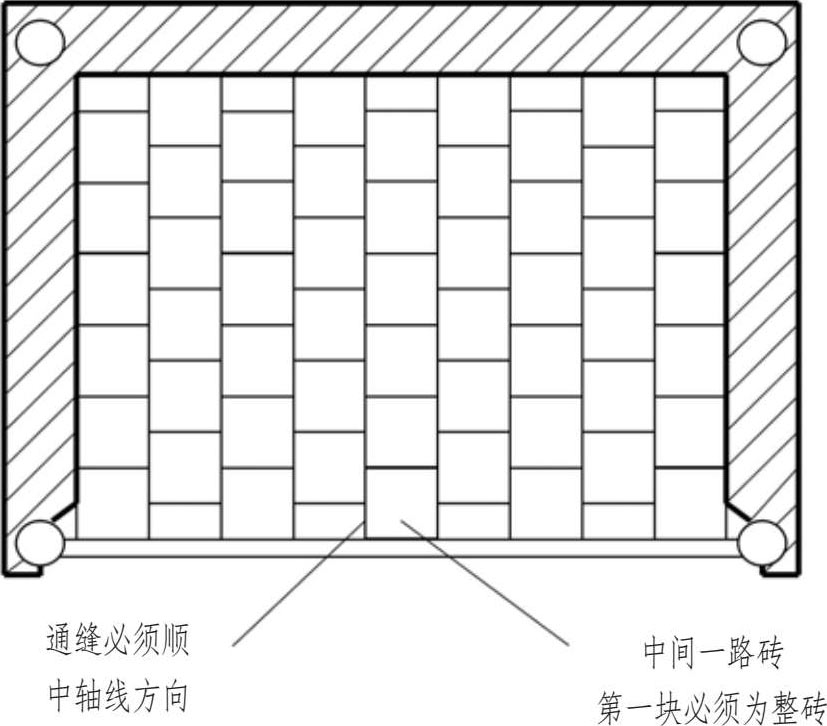

图 1-20 室内方砖十字缝分位示意

(5)冲趟

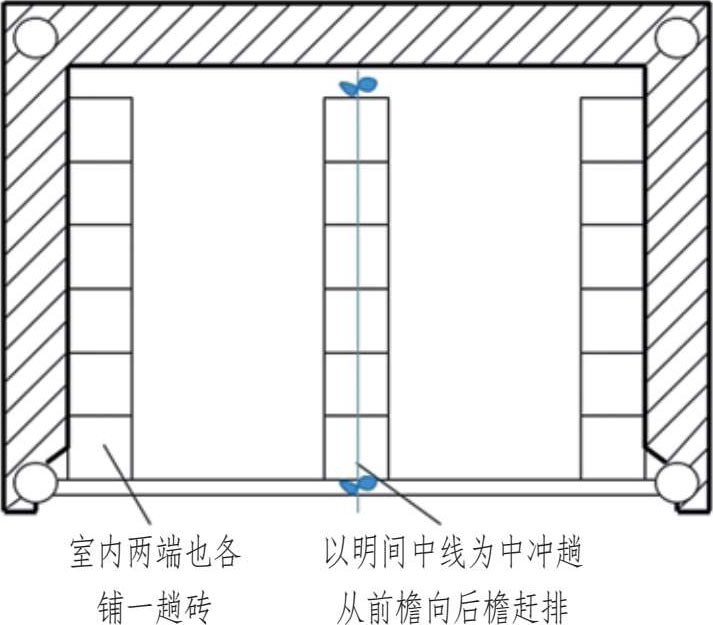

冲趟是在大面积墁地开始前先墁好几趟砖,作为后续墁地的标准和依据。室内地面以明间中线为中冲趟,从前檐墁起向后檐赶排,室内两端也应各铺一趟砖,见图 1-21。

图 1-21 冲趟示意

(6)墁地

墁地的施工顺序一般为:样趟→揭趟浇浆→上缝→铲齿缝→刹趟→打点→墁水活→桐油钻生(钻生泼墨)。

墁地施工

样趟 ——从已冲趟好的砖处开始,其操作步骤同冲趟时的操作步骤,从前檐墁起向后檐赶排

揭趟浇浆 ——将墁好的砖从第一块砖揭起,在砖底通刮一道素水泥浆,淌白地面墁地可不揭

上缝 ——在砖的里口砖棱处抹油灰,用橡皮锤敲击砖面,把砖按原位重新墁好

铲齿缝 ——又称“墁干活”,将砖表面多余的油灰铲掉

刹趟 ——砖棱若有多出,用磨头磨平;每行都按样趟、揭趟浇浆、上缝、铲齿缝、刹趟的程序操作

打点 ——砖面上若有残缺或砂眼,用砖灰或青灰加适量胶料用水调匀修补,打点整齐

墁水活 ——砖面不平,用磨头沾水磨平,之后将地面全部揉磨一遍,最后擦拭干净露出砖缝

桐油钻生 ——地面完全干透后倒上桐油,钻生时用灰耙来回推接,以“喝不进去”的程度为止

钻生泼墨 ——金砖墁地此步骤称为“钻生泼墨”,即在钻生前增加黑矾水涂抹地面

三、散水

1.散水的位置

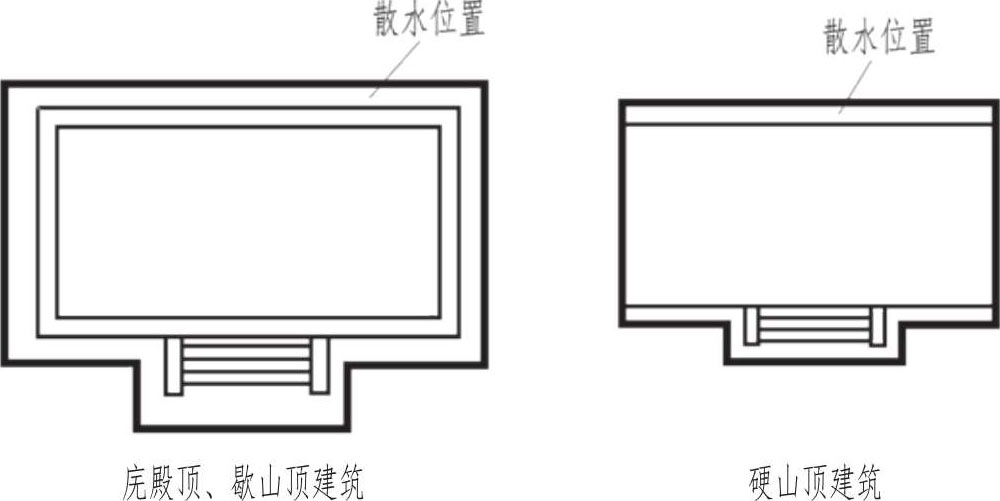

古建筑房屋周围散水的位置处于硬山顶、悬山顶建筑前后,或处于庑殿顶、歇山顶建筑四面,详见图 1-22。

图 1-22 散水的位置

2.散水的构造

古建筑房屋周围的散水,其宽度应根据出檐的远近或建筑的体量决定,散水地面的宽度应以屋檐流下的水落在散水上为准(图 1-23)。

散水里口应与台明的土衬石找平,外口应按室外地面找平。

图 1-23 散水的构造

3.散水的排砖形式

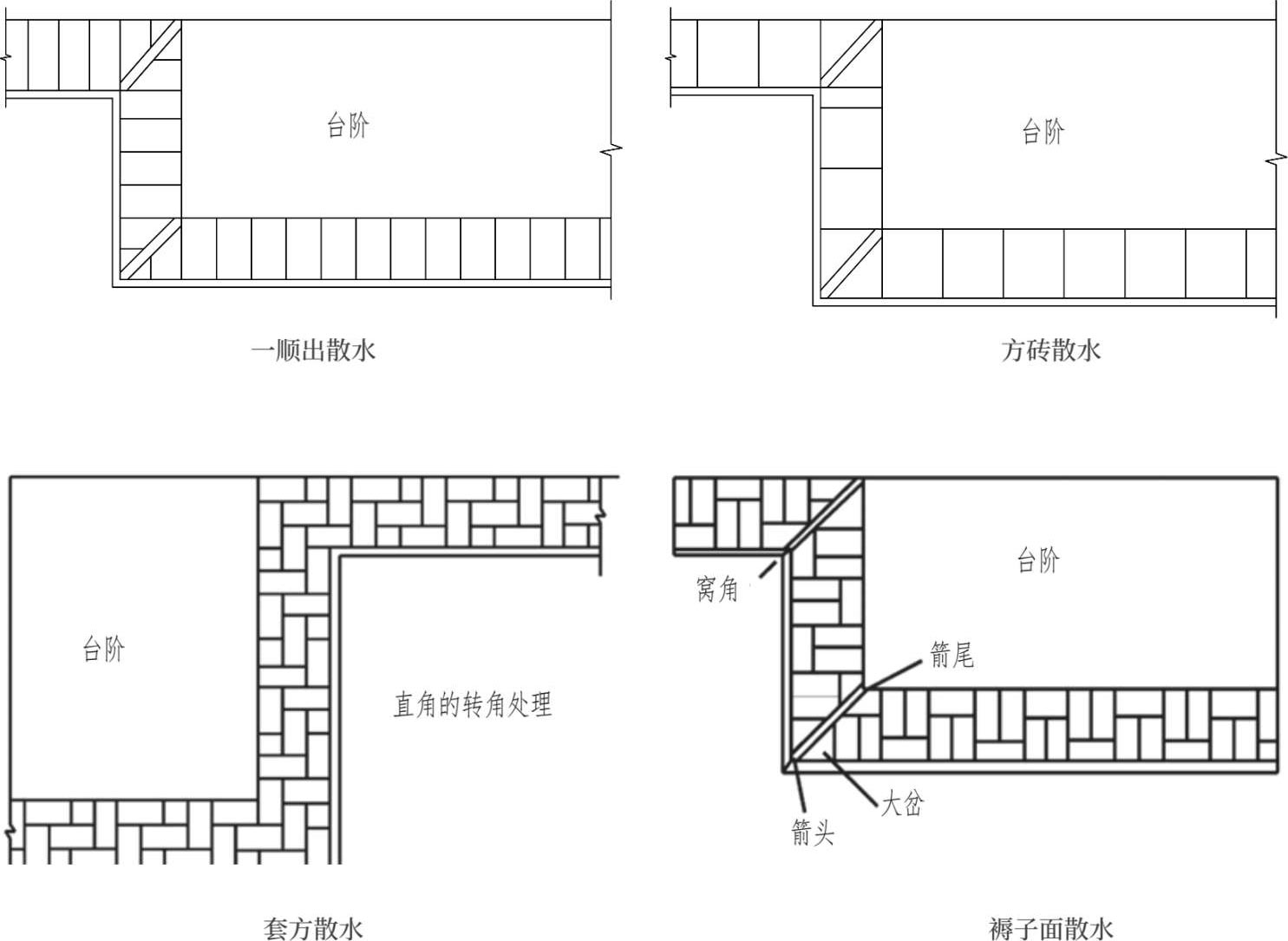

散水的排砖形式一般有四种,详见图 1-24。

图 1-24 散水的排砖形式

4.散水施工流程

散水的施工顺序一般为:测量放线→栽牙子→墁地(样趟→揭趟浇浆→上缝→铲齿缝→刹趟打点)。

散水施工

测量放线 ——散水宽度以能使檐口落水在散水上为准,散水里口与台明土衬石找平,外口按室外地坪找平

栽牙子 ——即最外侧一排立砌的条砖,称为牙子

样趟 ——在两道拽线间栓一道卧线,以卧线为准墁砖,砖应平顺,砖缝应严密

揭趟浇浆 ——将墁好的砖从第一块砖揭起,在砖底通刮一道素水泥浆

上缝 ——在砖的里口砖棱处抹油灰,用橡皮锤敲击砖面,把砖按原位重新墁好

铲齿缝 ——又称“墁干活”,将砖表面多余的油灰铲掉

刹趟打点 ——以卧线为标准检查砖棱,若有多出,用磨头磨平。砖面上若有残缺或砂眼,用砖药打点齐整 SWi1seyGwrpL2dKakWSciRhZK4V9Zs7azd/R1UWhslxTOyU54NQLkw6gaS6lQStx
