一、人工土方

1.房屋基础土方综合定额

工作内容: 平整场地、地槽、坑挖土、运土,槽、坑底原土打夯,槽、坑及室内回填夯实,弃土150m以内的运土。

计量单位:100m 3

注:1.弃土运距超过150m,按第5节增加运距定额计算。

2.借土回填按挖、运定额另行计算。

3.本定额不包括湿土排水,发生时另列项目计算。

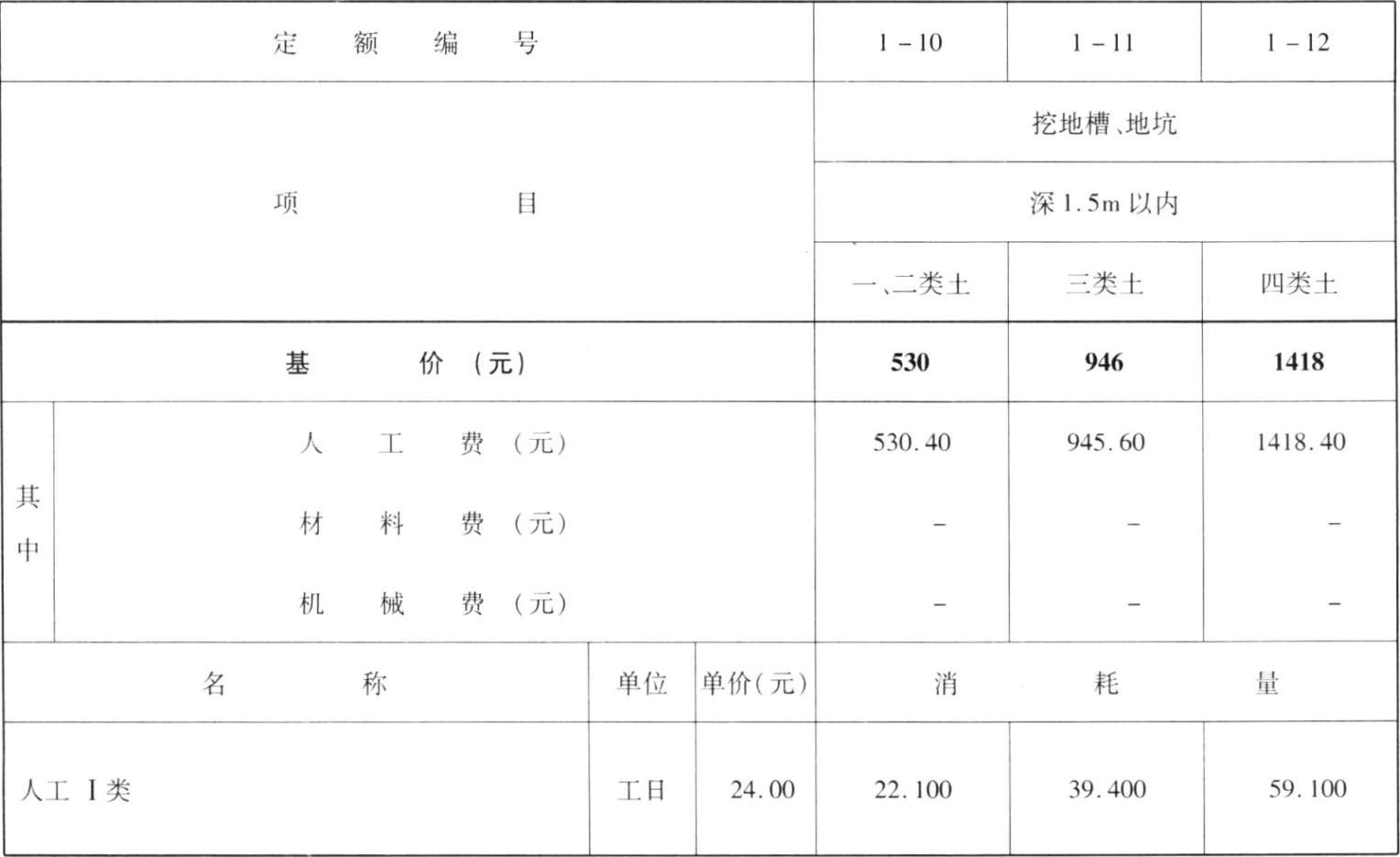

2.挖土方单项定额

工作内容: 平基土方:挖土,装土入筐,修理边底。

计量单位:100m 3

注:山坡切土套用平基土方定额。

工作内容: 挖地槽坑:挖土、抛土于槽、坑边1m以外,修整槽、坑壁,槽、坑底原土打夯。

计量单位:100m 3

工作内容: 同前。

计量单位:100m 3

3.挖淤泥、流砂

工作内容: 包括20m以内运输、修整底壁。

计量单位:100m 3

注:运距超过20m时,其超运距按运干土增加运距定额乘系数1.9。

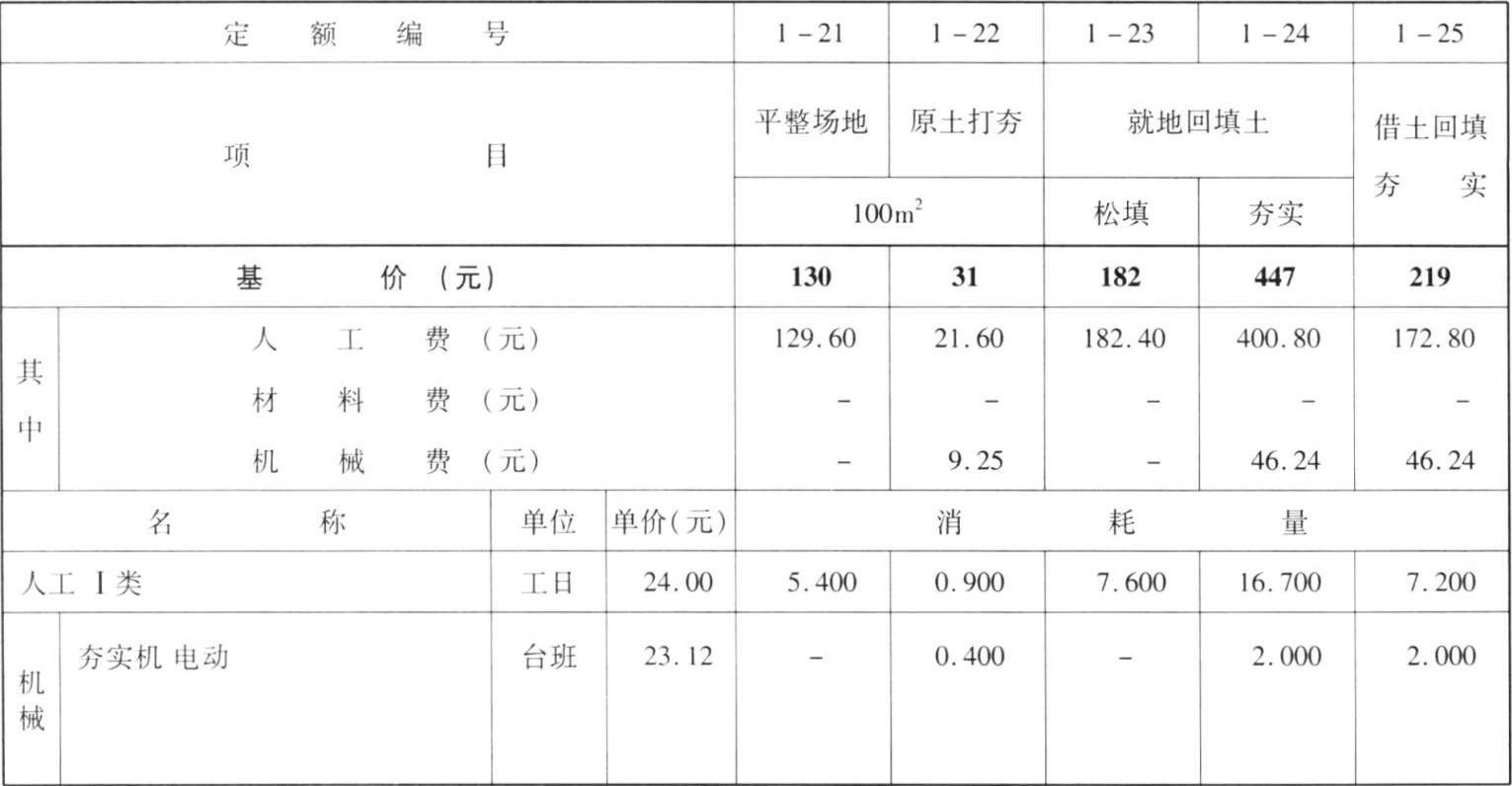

4.平整场地、原地打夯、回填土

工作内容: 1.平整场地:厚度在30cm以内的原土找平。

2.原土打夯:夯二遍。

3.就地回填土:就地取土回填,夯填包括分层夯实。

4.借土回填:借土回填,碎土、平土、分层夯实。

计量单位:100m 3

注:1.就地回填土运距超过5m,按第5节定额计算。

2.借土回填夯实不包括挖、运土方。

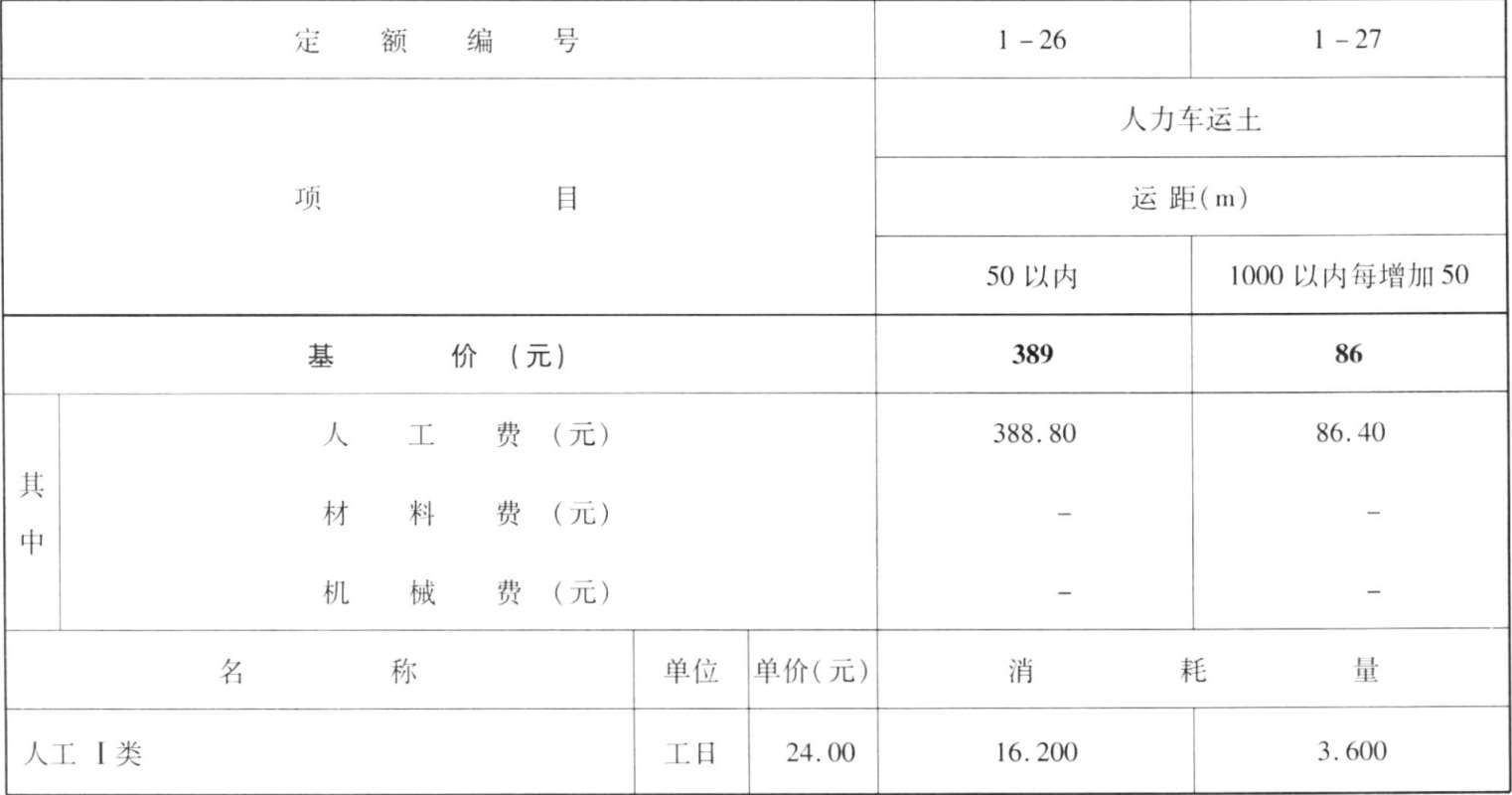

5.人力车运土

工作内容: 装土、运土、卸土、平土。

计量单位:100m 3
