2011~2012 年,广东电网公司紧密围绕南方电网公司“构建七个一体化”工作要求,狠抓落实。

在组织架构方面:严格执行南方电网公司机构调整方案,完成广东电网公司本部机构调整。全省组建主、配网业主项目部,编制并下发了《基建工程业主项目部标识标志及资料规范手册》,明确提出了业主项目部的人员配备、工作职责划分等软硬件要求,按照一体化要求逐步开始规范化运作。

在管理制度和业务流程方面,配合南方电网公司修编A类管理制度及梳理相应的流程,完成 13 个B类管理制度和 8 个相关流程的颁布(图 4)。

图4 基建管理制度示意图

在技术标准方面,认真贯彻落实南方电网公司颁布的一系列技术标准,颁布了《变电站精细化设计施工工艺标准(消防部分)》,提高了变电站辅助工程的设计、施工工艺水平。

在作业标准方面,协助南方电网公司完成基建质量安全一体化作业标准的制定,颁布了业主项目部评价标准。

在指标体系方面,配合南方电网公司编写了基建关键指标辞典,结合基建工作实际,对建设单位增加了“工程建设规范管理”和“全面开展创建‘安全、优质、文明’样板工程活动”两项考核任务,进一步完善考核体系。

在信息系统方面,积极配合南方电网公司抓好工程建设信息管理系统建设工作。

截至 2012 年底,基建一体化工作基本完成,初步建立基建领域标准体系,颁布或执行 11 项A类制度、3 项B类制度、11 册标准设计和典型造价、23 项作业标准,实现了用统一的建设标准建设基建项目,用统一的工作标准规范基建管理工作的目标。

2013 年,借鉴国际先进经验,按照“国际视野定标杆,结合实际寻路径”的要求,广东电网公司参与并完成了南方电网项目管理标准体系PM-CSG1.0 的建设工作,找到了与国际接轨的金钥匙。基建管理以“向生产移交规范达标、绿色可靠、文档齐全、零缺陷的基建工程”为目标,强调“六个管理”落地,即:

项目管理方面,运用国际先进项目管理理念,推行项目管理专业化、项目经理职业化,持续开展业主项目部规范化建设,实现CSG项目管理国际先进目标。开展示范工程建设,以样板点建设为重点,实现滚动发展。

安全管理方面,开展安全风险管理体系建设,把基建安全纳入广东电网公司安全风险管理体系;开展作业危害辨识、风险评估与控制,实现安全风险管控,形成作业指导书—风险分析—安全作业票—站班会的施工作业文化;加强安全培训,提高安全意识与技能,打造本质安全。

质量管理方面,提出可描述、可测量的质量目标;深化应用施工作业指导书,全面推行WHS质量控制,规范验收,零缺陷移交;引入 6 西格玛等先进质量管理理念,建立科学的质量评价与考核机制,持续改进工程质量,逐步达到国际先进水平。

造价管理方面,以资产全生命周期管理理论为指导,优化设计和推进标准建设,制定典型造价并推广应用,实现技术经济合理;建立公开公平公正的市场竞争平台;严格管控内部开支费用,明晰开支范围和使用依据,实现费用使用合理、合法、合规。

进度管理方面,坚持合理工期,制定科学有效的指导工期并不断完善;全面制定里程碑、一级、二级、三级进度计划并实施进度过程控制,确保重点工程按期投产。

技术管理方面,全面应用标准设计和典型造价并不断完善,实现标准建设;构建“3C绿色电网”技术标准体系,推动电网向更加“智能、高效、可靠、绿色”转变。

2014 年,南方电网公司基建部出台了《基建管理规定》和《基建项目管理办法》两项制度。广东电网公司基建部积极承接相关工作要求,废除了省公司部分B类制度和供电局所有C类制度。根据南方电网公司基建管理规定和办法,整合已取消的原B类制度小型基建管理要求,编制完成《广东电网有限责任公司小型基建项目建设管理业务指导书》,用于规范和加强小型基建项目管理,指导日常建设管理工作。

构建涵盖基建管理所有基本内容的PM-CSG1.0 。推广标准设计和典型造价V1.0,开展标准建设。按照资产全生命周期总体框架,加快基建信息系统建设,坚持“重使用、轻修改”的原则,持续推进基建信息系统实用化,逐步使信息系统成为基建管理提升的工具。

2015 年,贯彻落实公司“十三五”战略规划,以提高发展质量和效益为中心,倡导科技创新和精益建设,重构并提出基建“七个管理”。即:

技术管理方面,全面落实设计管理控制体系。推行配网“四个标准”建设,提升装备水平,针对配网二次设备建设落后、智能化不足的现象进行改进,加快新材料、新原理、新工艺的研制和应用。严格执行绿色电网建设行动指南,推进电网绿色发展。

采购管理方面,严把登记建档审核关,杜绝不合格承包商入围。做好、做实基建承包商评价工作,及时应用评价结果,实现承包商优胜劣汰,逐步形成一批稳定、资质能力强、履约评价好的基建承包商队伍。探索小型基建总承包、批量招标承建方式,减少招标时间,加快建设进度。

安全管理方面,落实安全责任制,督促业主项目部履职到位。配网工程落实地市、区县两级分级管控,突破安全管理难点,守住安全红线。加强安风体系管理,强化执行基建施工安全“四步法”、施工机具“八步骤”、基建项目“5S”等管理手段。常态化开展承包商违章扣分“飞行”检查,以“三严”反“三违”,防控基建安全风险。

质量管理方面,持续深化“安全、优质、文明”样板工程创建工作,推进电网安全质量管理提升。夯实样板工程创建管理平台,深化递进年度质量安全管理举措,逐步消除不同区域、不同电压等级基建工程质量水平差异。在质量创优、工艺创新方面开展全省质量创优整体筹划,通过精益化质量管控手段争取在质量管理方面“补短板、创新高”,逐步实现“零缺陷”移交,建成一批国内领先的精品工程。

进度管理方面,全力做好各项重点工程建设工作,抓好过程管控,确保完成新一轮农村电网升级改造工作。优化主网,做强配网,全面实现国家配电网建设改造行动计划要求的指标目标,全面落实国家新一轮农网改造升级工作。

造价管理方面,以资产全生命周期理论为指导,实现技术经济合理,实现“降成本”。推广典型造价,遵循工程造价全过程管控、分阶段控制原则,确保可控在控。清理历史遗留项目,避免新增应结未结项目,投产工程及时转固。

综合管理方面,建立完善业主项目部人员培养使用、考核激励、常态化流动及退出机制,引导优秀人才进入业主项目部。严格执行基建工作“八不准”,防范权力寻租、违规利益输送等问题。以基建KPI指标和年度重点工作为导向,持续开展基建规范管理工作,优化调整检查形式,以检查促提升。

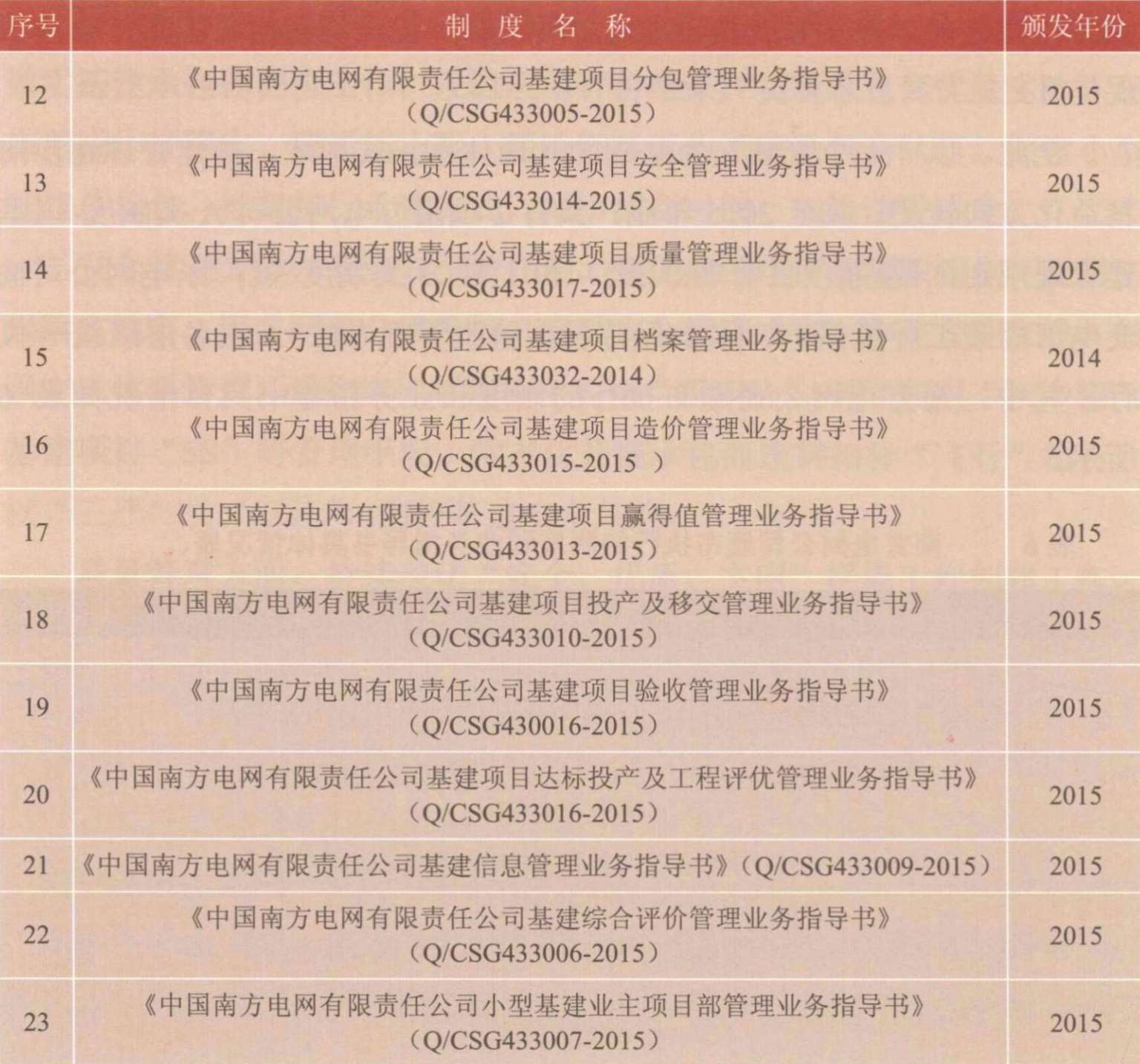

至此,以“七个管理”为基础的管理体系正式形成,基建管理逐步向精益化方向转变。截至 2015 年底,共有 2 项南方电网公司A类制度(《基建管理规定》《基建项目管理办法》)和 1 项B类制度(《广东电网公司输变电工程竣工环境保护、水土保持设施验收管理办法》)在各层级统一执行。其中,南方电网公司颁布执行的制度和业务指导书具体情况如表 6所示。
