这一节我们讨论工件加工可中断排序问题 1|r j ,pmtn|∑w j C j ,事实上前一节给出的线性规划(LP 2.9)与(LP 2.10)也是排序问题 1|r j ,pmtn|∑w j C j 的线性规划松弛,应用这两种线性规划松弛也可设计求解排序问题 1|r j ,pmtn|∑w j C j 的随机化算法(Goemans et al.,2000)。类似于前一节讨论排序问题 1|r j |∑w j C j 的方法,可得下列引理。
引理2.12
由随机化算法构造一工件加工可中断排序,设
是工件
j
的完工时间,若对所有正则集
S
成立

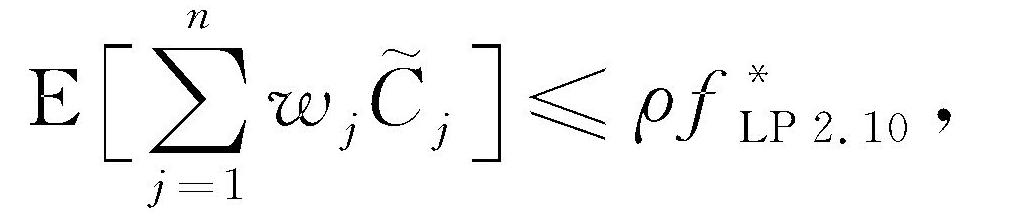

则
其中,
是线性规划(LP 2.10)的最优值。
算法2.6
步骤1:给定 α(0<α≤1) ,将所有工件按在LP序中 α -点的值从小到大标号 1,2,…,n。
步骤2:按照下列法则构造新的工件可中断排序
:在可加工的工件中总是安排加工工件标号小的工件。
显然,LP序中机器被占用时间与排序
中机器被占用时间是一致的,我们将排序
中工件
j
的完工时间记为
,则下列引理中的不等式成立。
引理2.13
给定一正则集
S
,对于工件
k
S
,设
α
k
表示在LP序中工件
k
在时间
r
min
(S)
之前加工的比例,将
S
中的工件重新编号,
S
中所有工件在排序
中第一个完成加工的记为1,第二个完成加工的记为2,第
k
个完成加工的记为
k(k=1,…,|S|)。
则对于工件
j∈S
,成立
证明
注意在排序
中,从时间
r
min
(S)
开始,可能有一段时间加工的工件其在LP序中的
α
-点在
r
min
(S)
之前,然而在排序
中这一段时间的完成不超过
因此,对于
p(S)
单位的时间,排序
仅加工
S
中的工件,考虑第一个工件1,这一工件一定也是在
S
中按
α
-点确定的次序的第一个工件,这样,这一工件在LP序中的
α
-点在
r
min
(S)
与
r
min
(S)+αp(S)
之间,从而得到这一工件开始加工的时间不迟于
r
min
(S)+αp(S)-αp
1
,也就是在排序

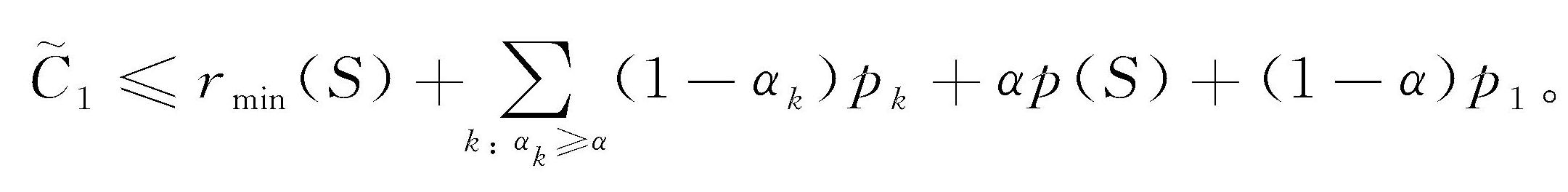

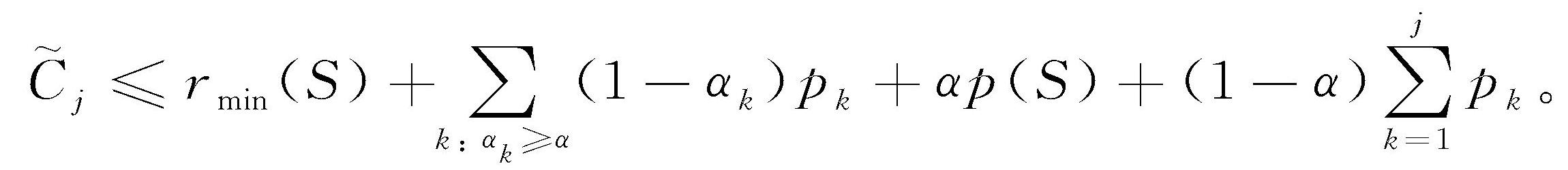

中,这一工件的完工时间不超过

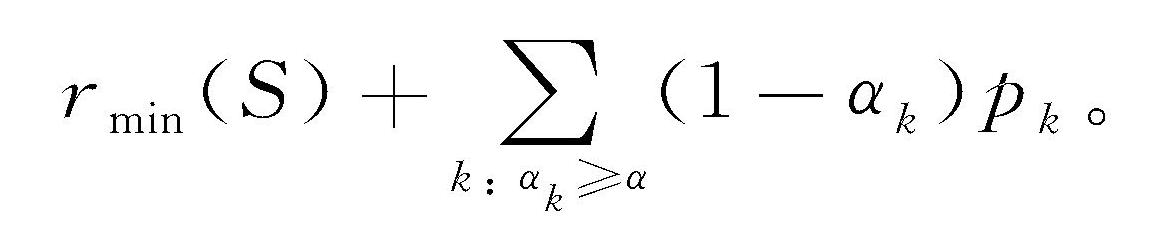

r
min
(S)+
(1-α
k
)p
k
+αp(S)+(1-α)p
1
,因此得到

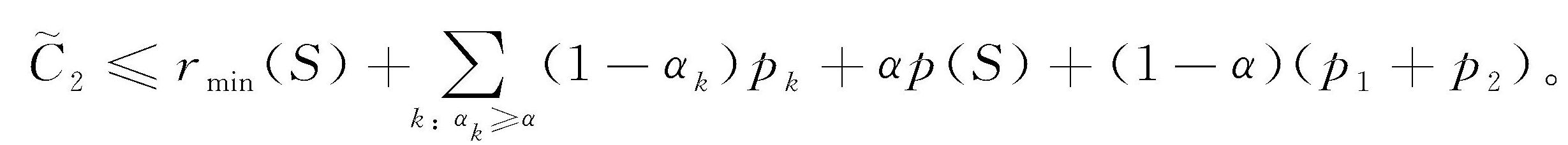

类似地,工件2开始加工不迟于 r min (S)+αp(S)-(1-α)p 1 -αp 2 ,得到
类似的理由,引理得证。
引理2.14
给定一正则集
S
,对于工件
k
S
,设
α
k
表示在LP序中工件
k
在时间
r
min
(S)
之前加工的比例,则

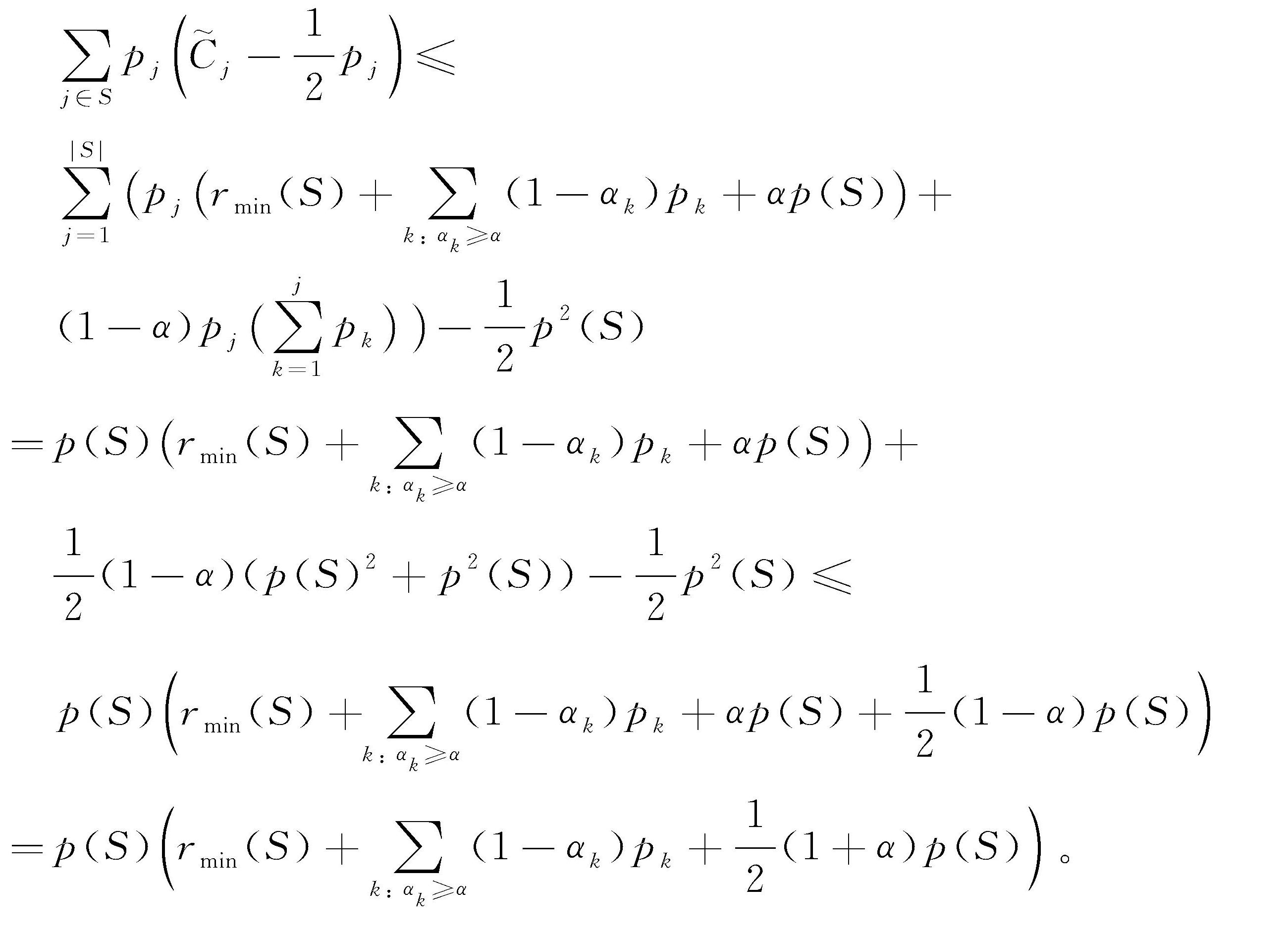

证明 不妨假设 S ={1,2,…,| S |},其中, j 表示在 S 中第 j 个完工的工件,设 j∈S ,由引理2.13得

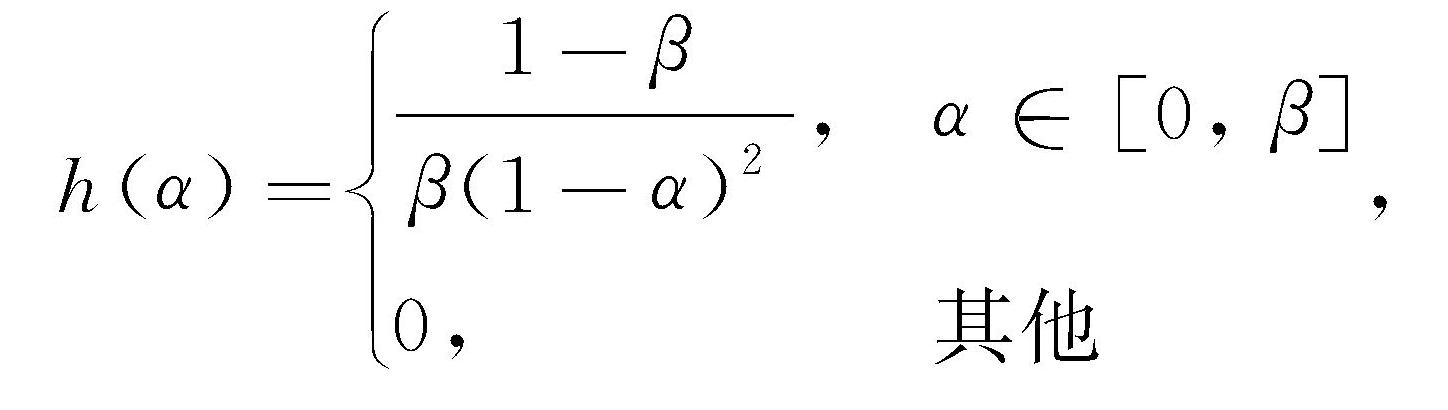

下面我们给出排序问题 1|r j ,pmtn|∑w j C j 的随机化算法,设区间[0,1]上的密度函数
0其中, β∈(0,1)。

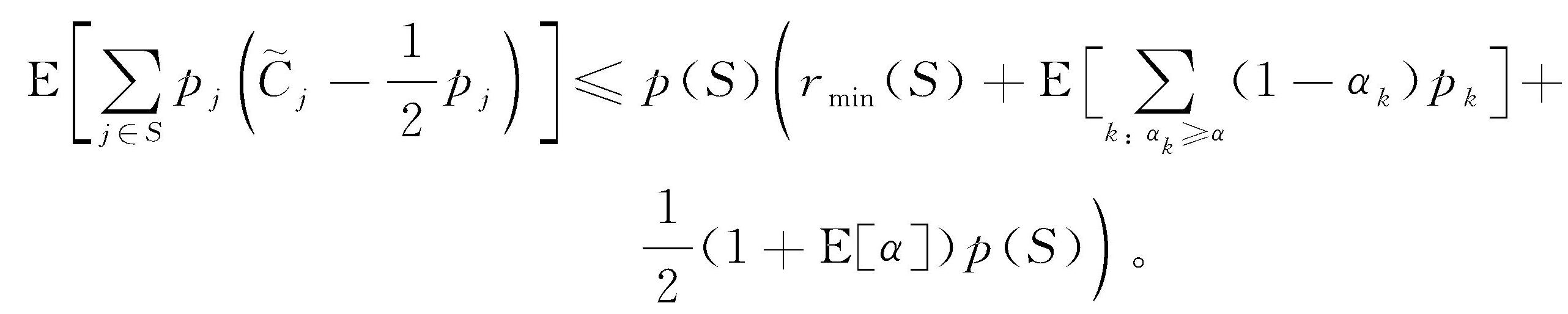

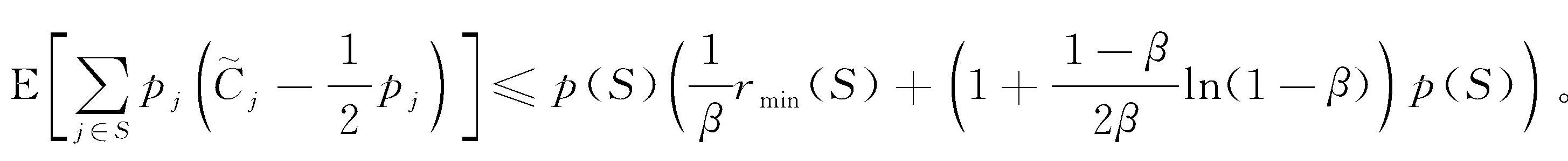

定理2.16 根据密度函数 h(α) 随机选取 α ,则对任意正则集 S 成立

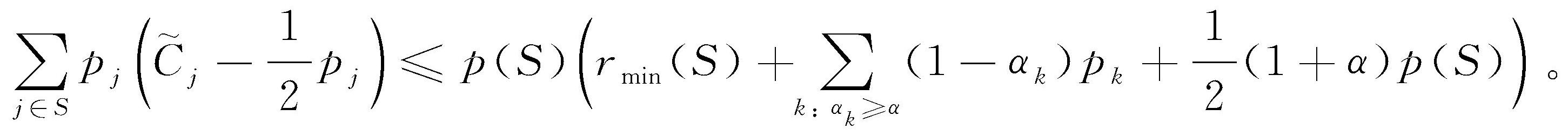

证明 根据引理2.14成立

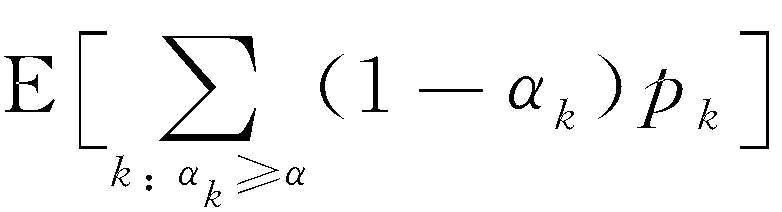

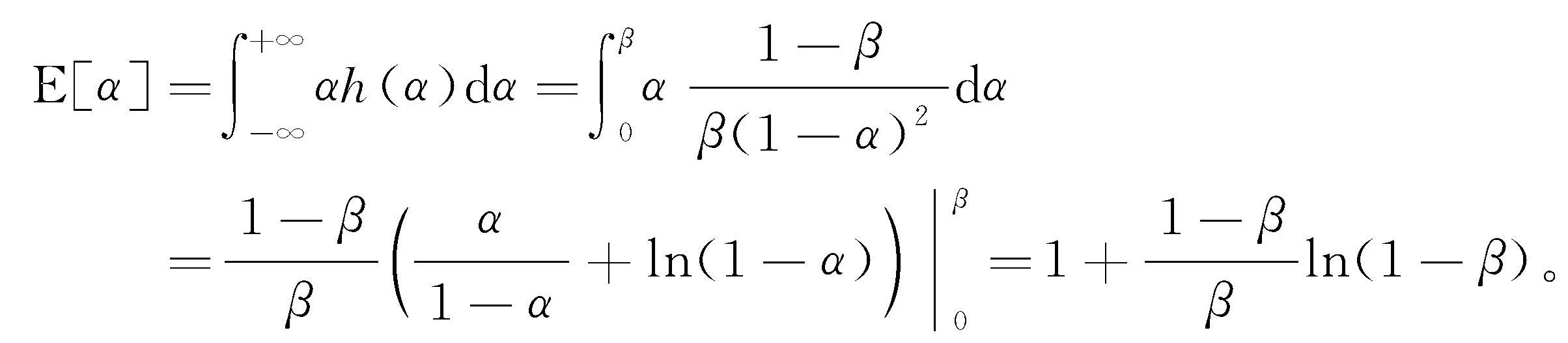

首先计算 E [ α ]:

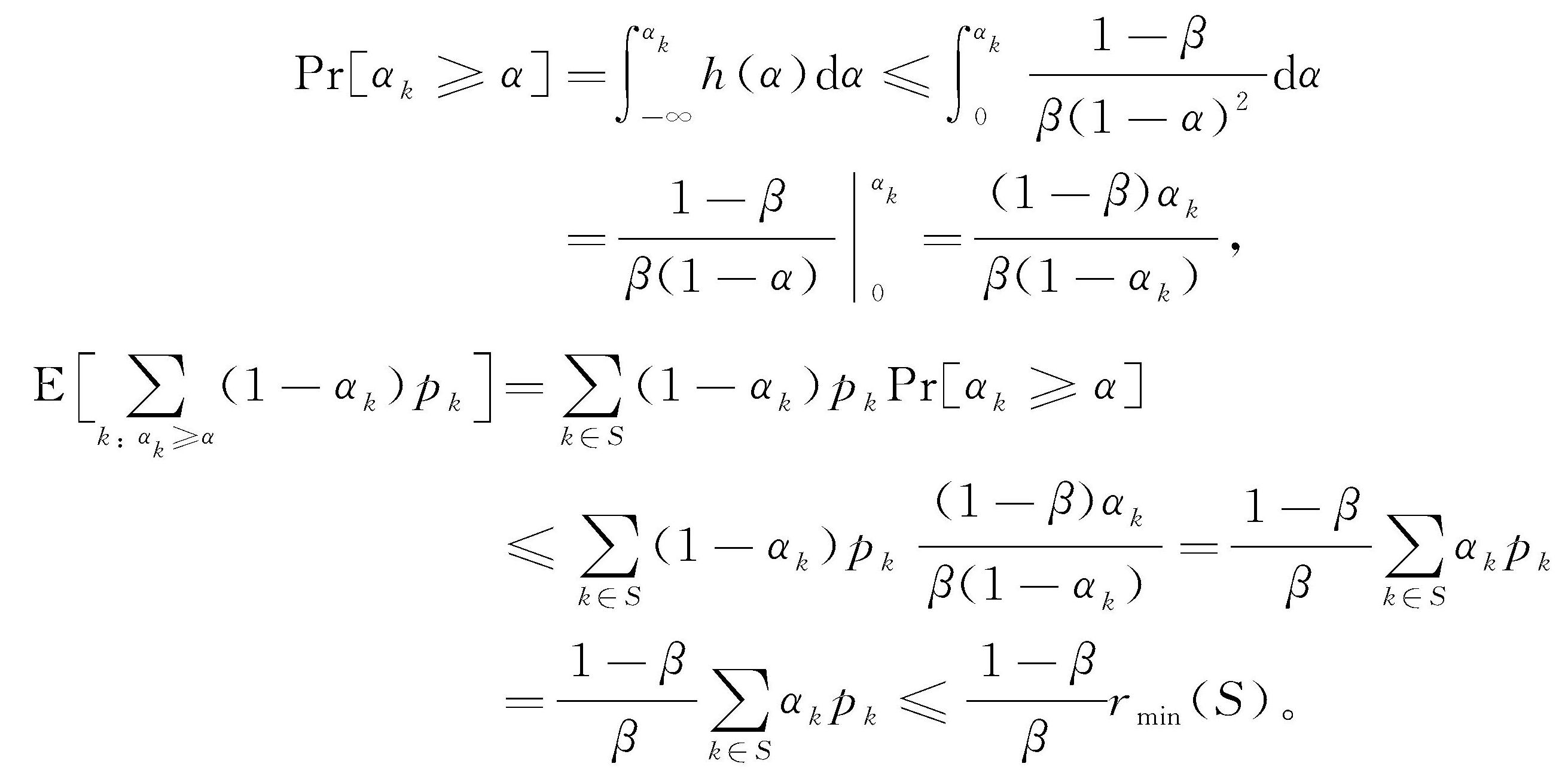

再计算
:
因为
α
k
表示在LP序中工件
k
在时间
r
min
(S)

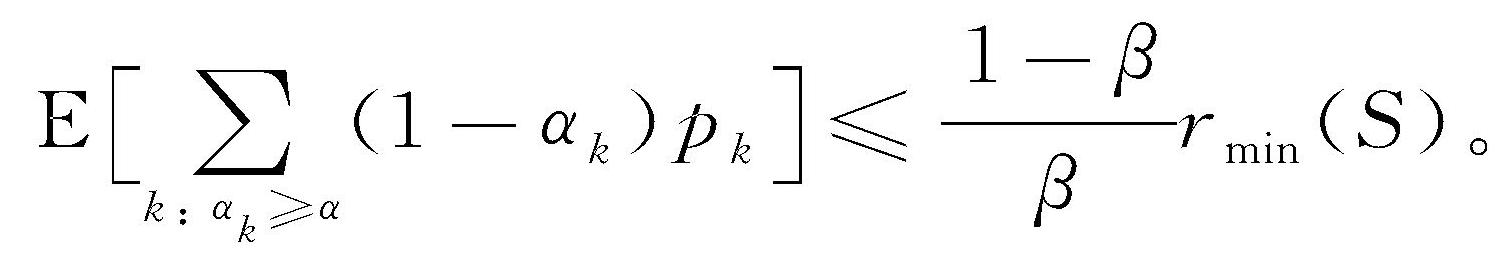

之前加工的比例,因此
≤
r
min
(
S
),所以

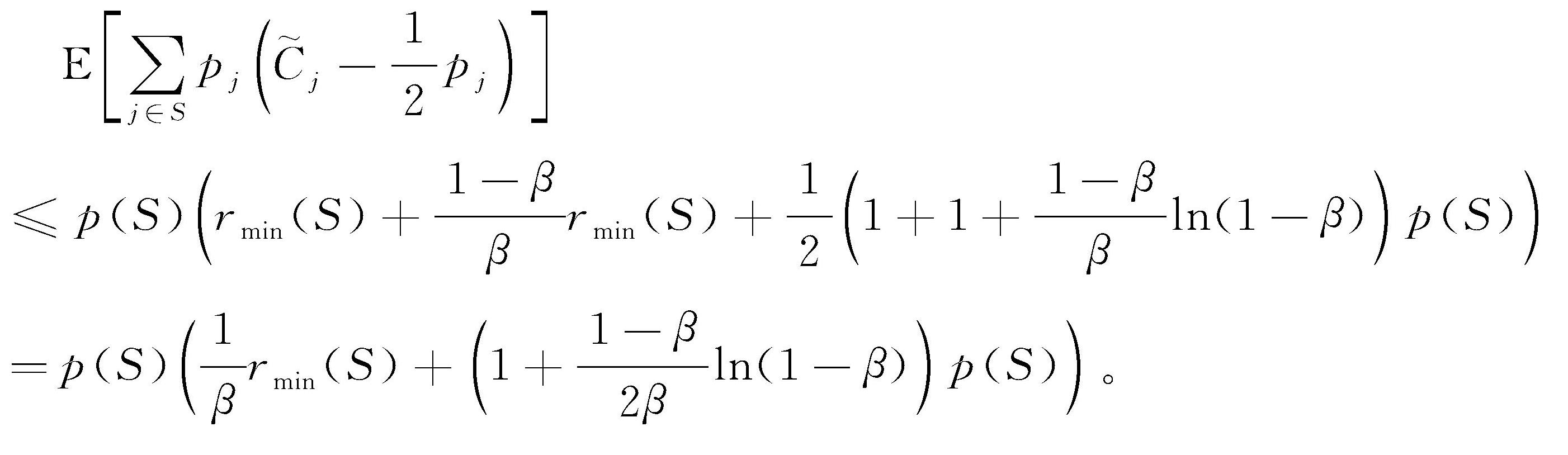

所以

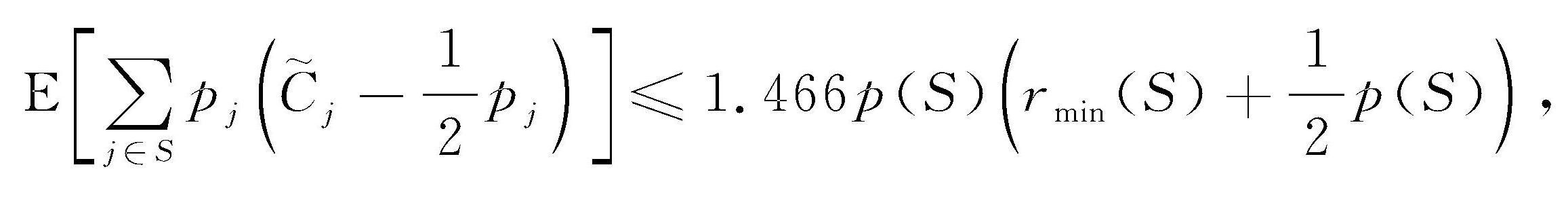

取 β≈0.682 ,得到
所以由引理2.12得到求解排序问题 1|r j ,pmtn|∑w j C j 的随机1.47-近似算法。
