在社会主义市场经济条件下,确定预算定额的各种消耗指标,应遵循价值规律,按照产品生产中所消耗的社会平均必要劳动量(时间)确定其定额水平。即在正常的施工条件下,以平均的劳动强度、平均的劳动熟练程度、平均的技术装备水平,确定完成每一单位分项工程或结构构件所需要的劳动量,并据此作为确定预算定额水平的主要原则。
预算定额的内容与形式,既要体现简明扼要、层次清楚、结构严谨、数据准确,还应满足各方面使用的需要,如编制施工图预算、办理工程结算、编制各种计划和进行成本核算等的需要,使其具有多方面的适用性,且使用方便。这一原则还要求预算定额中的各种文字说明简明扼要、通俗易懂,还应注意定额计量单位的合理选择和工程量计算的简化,如砌砖墙定额中用“m 3 ”就比用“块”作为定额计量单位要简单和方便一些。
建筑工程预算定额的编制依据如下:
①《全国统一建筑工程基础定额》和《全国统一建筑装饰装修工程消耗量定额》。
②现行的设计规范、施工验收规范、质量评定标准和安全操作规程。
③通用的标准图集、定型设计图纸和有代表性的图纸。
④有关科学实验、技术测定和可靠的统计资料。
⑤已推广的新技术、新材料、新结构和新工艺等资料。
⑥现行的预算定额基础资料、人工工资标准、材料预算价格和机械台班预算价格等。
建筑工程预算定额的编制内容与步骤如下所述。
编制预算定额要完成许多准备工作。首先要确定编制几个部分(或编制几章),每一部分(或每一章)分几个小节,每一小节需划分为几个子目;其次要确定定额子目的计量单位,例如砌体类的子目,用“m 3 ”,铺砌类的子目用“m 2 ”等;再者要合理确定定额水平,要分析哪种程度的劳动消耗量水平能反映社会平均消耗量水平。
采用科学的技术方法、计量方法、调查研究方法,测算各定额子目的人工、材料、机械台班消耗量指标。
采用科学的计算方法,结合市场价格以及国家的相关规定,合理确定人工、材料、机械台班的预算价格。
根据划分好的项目和取得的定额资料,采用事先确定的表格,计算和编排预算定额,形成可供大家使用和参考的预算定额手册。
下面以砌筑部分—砌砖小节—砌灰砂砖墙为例,演示预算定额的编制过程。
①划分子目,确定计量单位。砌灰砂砖墙拟划分为5个子目,其子目名称,计量单位见表2.4。
表2.4 定额子目划分
   ②确定工料机消耗量。通过现场测定和统计计算资料确定各子目的人工消耗量、材料消耗量、机械台班消耗量见表2.5。

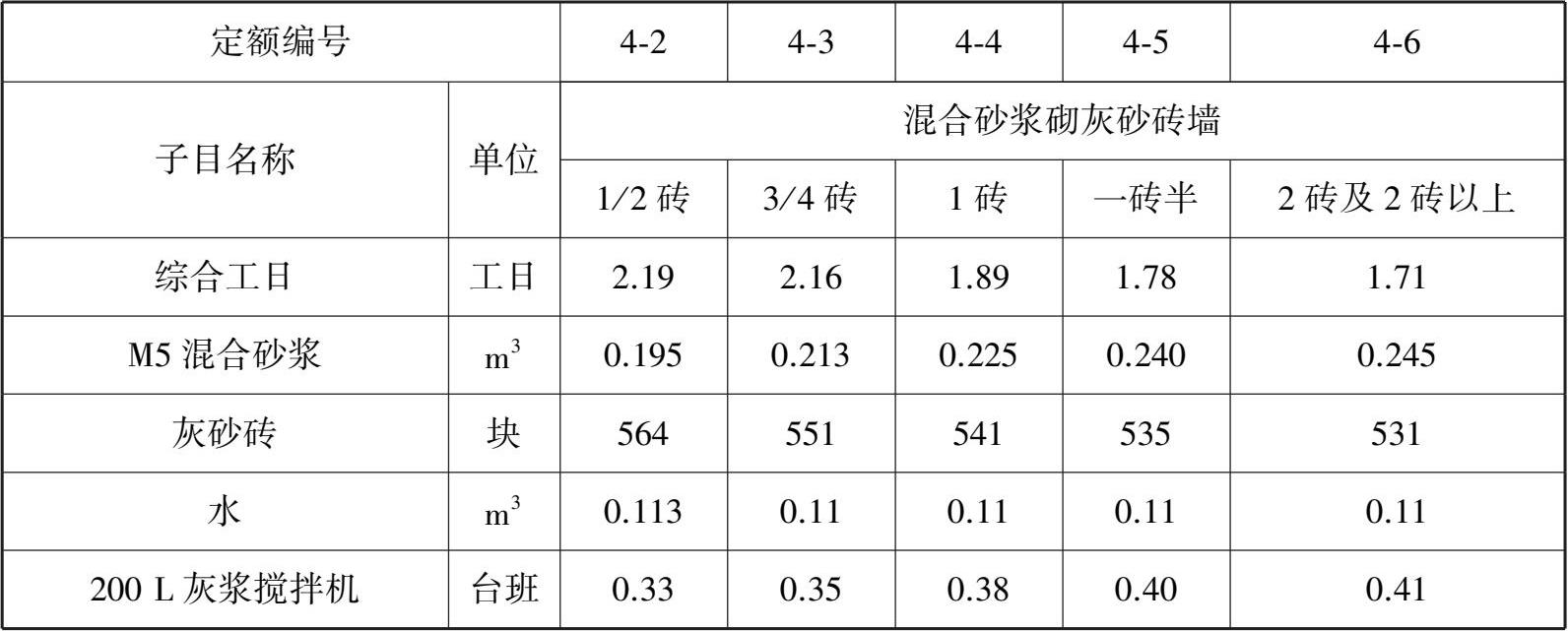

表2.5 定额子目工料机消耗量取定表
计量单位:m 3
   ③编制预算定额。根据上述确定的工料机消耗量和工料机单价,用预算定额表格汇总编制成预算定额手册。过程如下:
a.将工料机消耗量填入表格内(表2.6)。
b.将工料机单价填入表格内(表2.6)。
c.计算人工费、材料费、机械费。举例如下:
1/2砖厚灰砂砖墙人工费、材料费、机械费计算过程如下:
人工费=综合用工×工日单价=2.19 ×20 =43.8(元)
    料费=

    (材料用量×材料单价)

     i


=0.195 ×99 +564 ×0.18 +0.113 ×0.9
=120.93(元)
    机械费=

    (台班数量×台班单价)j=0.33×15.38=5.08(元)

d.将人工费、材料费、机械费汇总为定额基价。例如4-2号定额的基价为:
基价=43.8 +120.93 +5.08 =169.81(元/m 3 )
表2.6 预算定额手册编制表
