2007年水利水电工程管理与实务真题点评精析

考试时间:180分钟  满分160分

一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得1分,没选或错选均不得分)

1.某灌溉泵站装机功率为12000kW,装机流量为150m 3 /s,该站的工程规模为( )。

A.大(1)型

B.大(2)型

C.中型

D.小(1)型

【答案】 B

【点评】 本题考核灌溉、排水泵站工程规模的确定。

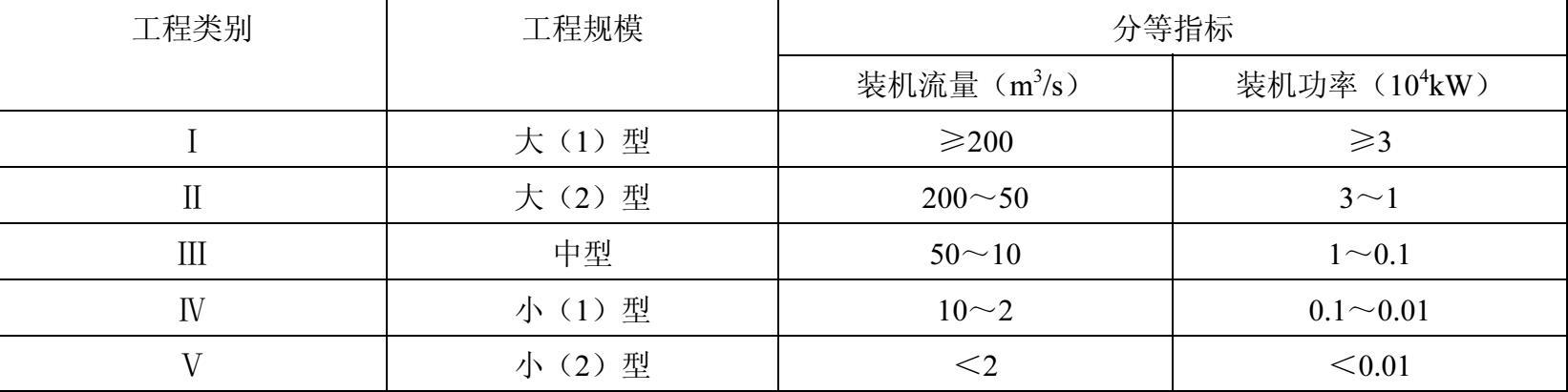

【解析】 灌溉、排水泵站的工程规模可按下表确定。

由上表可知,装机功率为12000kW,装机流量为150m 3 /s,该站的工程规模为大(2)型。

2.下图所示消能方式属于( )消能。

A.底流

B.挑流

C.面流

D.消力戽

【答案】 C

【点评】 本题考核消能方式的分类。

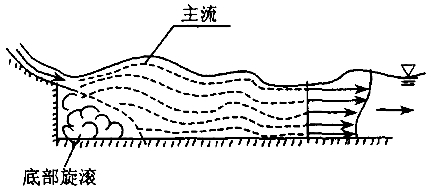

【解析】 修建闸、坝等泄水建筑物后,下泄的水流往往具有很高的流速,动能比较大,

为了减小对下游河道的冲刷,采取的消能方式有:底流消能、挑流消能、面流消能、消力戽消能。

(1)底流消能。底流消能是利用水跃消能,将泄水建筑物泄出的急流转变为缓流,以消除多余动能的消能方式。它主要是靠水跃产生的表面旋滚与底部主流间的强烈紊动、剪切和掺混作用。高流速的主流在底部。该法具有流态稳定、消能效果较好、对地质条件和尾水变幅适应性强以及水流雾化很小等优点,多用于低水头、大流量、地质条件较差的泄水建筑物。但护坦较长,土石方开挖量和混凝土方量较大,工程造价较高。该法对地质条件的要求较低,既适用于坚硬岩基,也适用于较软弱或节理裂隙较为发育的岩基。

(2)挑流消能。利用溢流坝下游设置挑流坎,把高速水流挑射到下游空中,然后扩散的掺气水流跌落到坝下游河道内,在尾水水深中发生漩涡、冲击、掺搅、紊动、扩散、剪切,以消除能量。但跌落的水流仍将冲刷河床,形成冲刷坑,在冲刷坑中水流继续消能。该法适用于坚硬岩基上的高、中坝。

(3)面流消能。当下游水深较大且比较稳定时,利用鼻坎将下泄的高速水流的主流挑至下游水面,在主流与河床之间形成巨大的底部旋滚。旋滚流速较低,避免高速水流对河床的冲刷。余能主要通过水舌扩散、流速分布调整及底部旋滚与主流的相互作用而消除。高流速的主流位于表层。该法适用于中、低水头工程尾水较深、流量变化范围较小、水位变幅较小、或有排冰、漂木要求的情况。一般不需要作护坦。

(4)消力戽消能。是利用泄水建筑物的出流部分造成具有一定反弧半径和较大挑角所形成的戽斗,在下游尾水淹没挑坎的条件下,形不成自由水舌。高速水流在戽斗内产生激烈的表面旋滚,后经鼻坎将高速的主流挑至水面,并通过戽后的涌浪及底部旋滚而获得较大的消能效果。该法适用于尾水较深、流量变化范围较小,水位变幅较小,或有排冰、漂木要求的情况。一般不需要作护坦。

由此可见,选项C为正确答案。

3.混凝土抗拉强度一般约为其抗压强度的( )。

A.3%~6%

B.7%~14%

C.15%~20%

D.20%~30%

【答案】 B

【点评】 本题考核混凝土抗拉强度的要求。

【解析】 混凝土的抗拉强度一般约为相应抗压强度的10%左右。有抗裂要求的结构,除需对混凝土提出抗压强度要求外,还需对抗拉强度提出要求。抗拉强度的测定方法有劈裂抗拉试验法及轴心抗拉试验法两种。

4.基坑初期排水一般选择( )水泵。

A.大容量低水头

B.大容量高水头

C.小容量低水头

D.小容量高水头

【答案】 A

【点评】 本题考核基坑初期排水泵的选用。

【解析】 通常,在初期排水时需选择大容量低水头水泵,在降低地下水位时,宜选用小容量中高水头水泵,而在需将基坑的积水集中排出围堰外的泵站中,则需大容量中高水头的水泵。为运转方便,应选择容量不同的水泵,以便组合运用。

5.在岩石坚硬、岸坡陡峻、交通不便的峡谷地区建坝,其截流方式优先采用( )。

A.抛投块料

B.水力冲填

C.定向爆破

D.建闸

【答案】 C

【点评】 本题考核在岩石坚硬、岸坡陡峻、交通不便的峡谷地区建坝截流方式的选用。

【解析】 在坝址处于峡谷地区、岩石坚硬、岸坡陡峻、交通不便或缺乏运输设备时,可采用定向爆破截流。利用定向爆破,将大量岩石抛入河道预定地点,瞬时截断水流。在合龙时,为了瞬间抛入龙口大量材料封闭龙口,除了用定向爆破岩石外,还可在河床上预先浇筑巨大的混凝土块体,将其支撑体用爆破法炸断,使块体落入水中,将龙口封闭。

6.大型基坑石方开挖优先采用的爆破方法是( )爆破法。

A.浅孔

B.深孔

C.洞室

D.光面

【答案】 B

【点评】 本题考核深孔爆破法的特点与应用。

【解析】 深孔爆破法是大型基坑开挖和大型采石场开采的主要方法。与浅孔法比较,其单位体积岩石所需的钻孔工作量较小,单位耗药量低,劳动生产率高,并可简化起爆操作过程及劳动组织。缺点是钻孔设备复杂,设备费高。坚硬的岩石,由于钻孔速度慢,往往会使成本提高,采用此种方法时应慎重考虑。

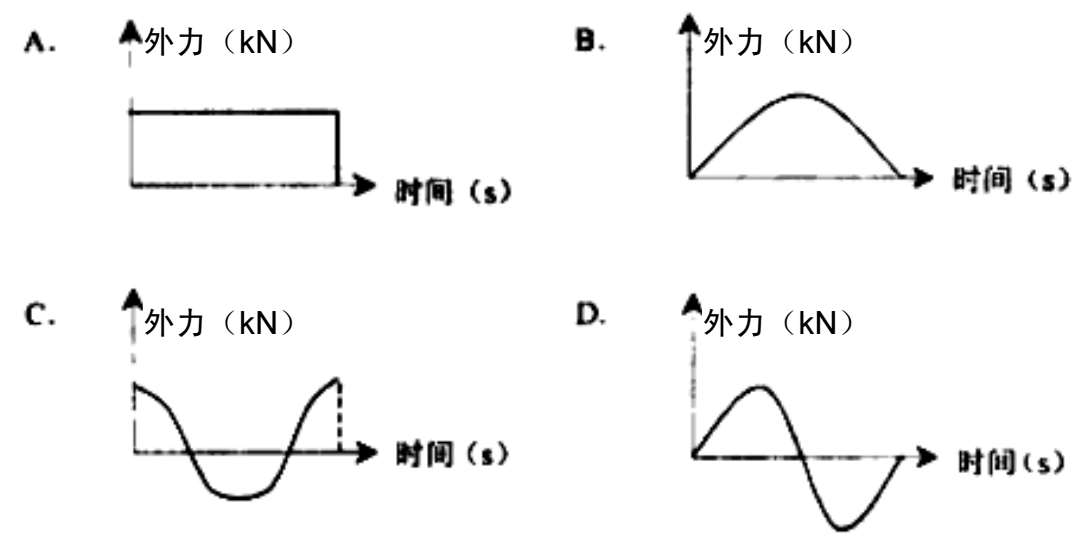

7.用夯板压实土料时,其外力作用示意图是( )。

【答案】 B

【点评】 本题考核夯板压实土料时外力作用的表示方法。

【解析】 夯击的作用力为瞬时动力,有瞬时脉冲作用,其大小随时间和落高而变化。如选项中B所示。

8.碾压混凝土的 VC 值太大,说明( )。

A.拌和料湿,不易压实

B.拌和料湿,灰浆太少

C.拌和料干,不易压实

D.拌和料干,灰浆太多

【答案】 C

【点评】 本题考核碾压时拌和料干湿度的控制。

【解析】 碾压混凝土的干湿度一般用 VC 值来表示。 VC 值太小表示拌和太湿,振动碾易沉陷,难以正常工作。 VC 值太大表示拌和料太干,灰浆太少,骨料架空,不易压实。但混凝土入仓料的干湿又与气温、日照、辐射、湿度、蒸发量、雨量、风力等自然因素相关,碾压时难以控制。现场 VC 值的测定可以采用 VC 仪或凭经验手感测定。

9.绞吸式挖泥船的基本施工方法是( )。

A.斜挖法

B.底挖法

C.纵挖法

D.横挖法

【答案】 D

【点评】 本题考核绞吸式挖泥船的基本施工方法。

【解析】 绞吸式挖泥船的基本施工方法是横挖法。横挖法有钢桩定位横挖法和锚缆定位横挖法。

10.在压力钢管内施工时,照明电压上限为( )。

A.12V

B.24V

C.36V

D.110V

【答案】 A

【点评】 本题考核压力钢管内施工的要求。

【解析】 一般场所宜选用额定电压为220V的照明器,特殊场所应使用安全电压照明器,比如在特别潮湿的场所、导电良好的地面、锅炉或金属容器内工作的照明电源电压不得大于12V。

11.招标设计属于水利工程建设程序中( )阶段的工作。

A.初步设计

B.施工图设计

C.生产准备

D.施工准备

【答案】 D

【点评】 本题考核水利工程建设的程序。

【解析】 根据《水利工程建设项目管理规定》(水建[1995]128号)和有关规定,水利工程建设程序一般分为项目建议书、可行性研究报告、初步设计、施工准备(包括招标设计)、建设实施、生产准备、竣工验收、后评价等阶段。

12.根据水利工程建设项目管理有关规定,项目后评价分( )个层次组织实施。

A.二

B.三

C.四

D.五

【答案】 B

【点评】 本题考核项目后评价的层次要求。

【解析】 项目后评价一般按三个层次组织实施,即项目法人的自我评价、项目行业的评价、主管部门(或主要投资方)的评价。

13.在水利工程项目评标过程中,需投标人澄清的问题至少应经评标委员会成员( )同意。

A.1/3

B.1/2

C.2/3

D.3/5

【答案】 B

【点评】 本题考核水利工程项目评标的相关要求。

【解析】 根据《水利工程建设项目监理招标投标管理办法》第54条规定,评标工作一般按照以下程序进行:经评标委员会讨论,并经1/2以上成员同意,提出需投标人澄清的问题,并以书面形式送达投标人。

14.提出水利工程重大质量事故书面报告的时限为( )内。

A.4h

B.12h

C.24h

D.48h

【答案】 D

【点评】 本题考核水利工程重大质量事故书面报告提出的时限要求。

【解析】 发生质量事故后,项目法人必须将事故的简要情况向项目主管部门报告。项目主管部门接事故报告后,按照管理权限向上级水行政主管部门报告。发生(发现)较大质量事故、重大质量事故、特大质量事故,事故单位要在48小时内向有关单位提出书面报告。

15.水利工程保修期从工程移交证书写明的工程( )日起计算。

A.完工

B.竣工

C.验收

D.使用

【答案】 A

【点评】 本题考核水利工程保修期的相关规定。

【解析】 根据《水利工程质量管理规定》,水利工程保修期从工程移交证书写明的工程完工日起一般不少于一年。有特殊要求的工程,其保修期限在合同中规定。

16.水利水电工程施工企业管理人员安全生产考核合格证书有效期为( )年。

A.1

B.2

C.3

D.4

【答案】 C

【点评】 本题考核水利水电工程施工企业管理人员安全生产考核合格证书的有效期。

【解析】 关于施工企业管理人员(施工企业主要负责人、项目负责人和专职安全生产管理人员)安全生产考核的基本要求(其中之一):水利水电工程施工企业管理人员安全生产考核合格证书有效期为3年。有效期满需要延期的,应当于期满前3个月内向原发证机关申请办理延期手续。

17.水库工程验收前应对工程进行( )鉴定。

A.蓄水水位

B.蓄水安全

C.蓄水库容

D.蓄水流量

【答案】 B

【点评】 本题考核水库工程验收的管理规定。

【解析】 根据《中华人民共和国防洪法》、《水库大坝安全管理条例》和《水利水电建设工程验收规程》等规定,水库建设工程(包括新建、续建、改建、加固、修复等)在水库蓄水验收前,必须进行蓄水安全鉴定。蓄水安全鉴定是大中型水利水电建设工程蓄水验收的必要依据,未经蓄水安全鉴定,不得进行蓄水验收。

18.在承包人对工程自行检测的同时,监理单位独立进行的检测称为( )检测。

A.巡视

B.独立

C.跟踪

D.平行

【答案】 D

【点评】 本题考核平行检测的概念。

【解析】 平行检测是指监理机构在承包人自行检测的同时独立进行检测,以核验承包人的检测结果。

19.根据《水法》规定,堤防工程护堤地属于( )。

A.工程效益范围

B.工程管理范围

C.工程保护范围

D.工程行洪范围

【答案】 B

【点评】 本题考核工程管理的范围。

【解析】 水工程的管理范围和保护范围是不同的,管理范围是指为了保证工程设施正常运行管理的需要而划分的范围,如堤防工程的护堤地等,水工程管理单位依法取得土地的使用权,故管理范围通常视为水工程设施的组成部分。保护范围是指为了防止在工程设施周边进行对工程设施安全有不良影响的其他活动,满足工程安全需要而划定的一定范围。范围内土地使用单位的土地使用权没有改变,但其生产建设活动受到一定的限制,即必须满足工程安全的要求。

20.大中型水利工程建设移民安置采取( )相结合的办法。

A.前期补偿、补助与后期扶持

B.城市安置与农村安置

C.资金与实物

D.中央投资与地方投资

【答案】 A

【点评】 本题考核大中型水利工程建设移民安置的管理规定。

【解析】 《水法》第29条规定:“国家对水工程建设移民实行开发性移民的方针,按照前期补偿、补助与后期扶持相结合的原则,妥善安排移民的生产和生活,保护移民的合法权益。移民安置应当与工程建设同步进行。建设单位应当根据安置地区的环境容量和可持续发展的原则,因地制宜,编制移民安置规划,经依法批准后,由有关地方人民政府组织实施。所需移民经费列入工程建设投资计划。”这为《大中型水利水电工程建设征地补偿和移民安置条例》的制定提供了主要依据。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

21.非黏性土料的碾压试验,需作出( )的关系曲线。

A.干密度

B.压实遍数

C.铺土厚度

D.含水量

E.强度

【答案】 ABC

【点评】 本题考核非黏性土料的碾压试验要求。

【解析】 对非黏性土料的试验,只需作铺土厚度、压实遍数和干密度 d的关系曲线,据此便可得到与不同铺土厚度对应的压实遍数,根据试验结果选择现场施工的压实参数。

22.混凝土坝常用的辅助运输浇筑方案有( )。

A.汽车运输浇筑方案

B.缆机运输浇筑方案

C.履带式起重机浇筑方案

D.门机运输浇筑方案

E.皮带运输机浇筑方案

【答案】 ACE

【点评】 本题考核混凝土坝常用的辅助运输浇筑方案。

【解析】 通常一个混凝土坝枢纽工程,很难用单一的运输浇筑方案完成,总要辅以其他运输浇筑方案配合施工。有主有辅,相互协调。常用的辅助运输浇筑方案有履带式起重机浇筑方案、汽车运输浇筑方案、皮带运输机浇筑方案。

23.确定混凝土铺料允许间隔时间,应考虑混凝土的( )。

A.终凝时间

B.初凝时间

C.温控要求

D.运输能力

E.浇筑能力

【答案】 BC

【点评】 本题考核确定混凝土铺料允许间隔时间的要求。

【解析】 混凝土铺料允许间隔时间,指混凝土自拌和楼出机口到覆盖上层混凝土为止的时间,它主要受混凝土初凝时间和混凝土温控要求的限制。

24.冲击式水轮机按射流冲击转轮的方式不同分为( )。

A.混流式

B.水斗式

C.斜流式

D.斜击式

E.双击式

【答案】 BDE

【点评】 本题考核冲击式水轮机按射流冲击转轮的方式不同的分类。

【解析】 冲击式水轮机按射流冲击转轮的方式不同可分为水斗式、斜击式和双击式三种。

(1)水斗式水轮机。水斗式水轮机,亦称切击式水轮机。从喷嘴出来的高速自由射流沿转轮圆周切线方向垂直冲击轮叶。这种水轮机适用于高水头、小流量的水电站,特别是当水头超过400m时,由于结构强度和气蚀等条件的限制,混流式水轮机已不太适用,则常采用水斗式水轮机。大型水斗式水轮机的应用水头约为300~1700m,小型水斗式水轮机的应用水头约为40~250m。目前水斗式水轮机的最高水头已用到1767m(奥地利莱塞克电站),我国天湖水电站的水斗式水轮机设计水头为1022.4m。

(2)斜击式水轮机。从喷嘴出来的自由射流沿着与转轮旋转平面成一定角度的方向,从转轮的一侧进入轮叶,再从另一侧流出轮叶。与水斗式相比,其过流量较大,但效率较低,因此这种水轮机一般多用于中小型水电站,适用水头一般为20~300m。

(3)双击式水轮机。从喷嘴出来的射流先后两次冲击在转轮叶片上。这种水轮机结构简单、制作方便,但效率低、转轮叶片强度差,仅适用于单机出力不超过1000kW的小型水电站,其适用水头一般为5~100m。

25.水利工程建设项目的前期工作包括( )。

A.综合规划

B.项目建议书

C.可行性研究

D.初步设计

E.施工图设计

【答案】 BCD

【点评】 本题考核水利工程建设项目的前期工作。

【解析】 根据《水利工程建设项目管理规定》(水建[1995]128号)和有关规定,水利工程建设程序一般分为项目建议书、可行性研究报告、初步设计、施工准备(包括招标设计)、建设实施、生产准备、竣工验收、后评价等阶段。一般情况下,项目建议书(又称预可研)、可行性研究报告、初步设计称为前期工作。

26.经处理后不影响工程正常使用的质量问题包括( )。

A.质量缺陷

B.一般质量事故

C.较大质量事故

D.重大质量事故

E.特大质量事故

【答案】 ABCD

【点评】 本题考核经处理后不影响工程正常使用的质量问题。

【解析】 根据《水利工程质量事故处理暂行规定》,工程质量事故按直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响,可分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。其中:

(1)一般质量事故指对工程造成一定经济损失,经处理后不影响正常使用并不影响使用寿命的事故。

(2)较大质量事故指对工程造成较大经济损失或延误较短工期,经处理后不影响正常使用但对工程使用寿命有一定影响的事故。

(3)重大质量事故指对工程造成重大经济损失或较长时间延误工期,经处理后不影响正常使用但对工程使用寿命有较大影响的事故。

(4)特大质量事故指对工程造成特大经济损失或长时间延误工期,经处理仍对正常使用和工程使用寿命有较大影响的事故。

(5)小于一般质量事故的质量问题称为质量缺陷。

27.水利工程建设应急指挥部的应急救援基本队伍包括( )。

A.工程设施抢险队伍

B.专家咨询队伍

C.应急管理队伍

D.应急调度队伍

E.应急通信队伍

【答案】 ABC

【点评】 本题考核水利工程建设应急指挥部的应急救援基本队伍。

【解析】 各级应急指挥部应当组织好三支应急救援基本队伍。

(1)工程设施抢险队伍,由工程施工等参建单位的人员组成,负责事故现场的工程设施抢险和安全保障工作。

(2)专家咨询队伍,由从事科研、勘察、设计、施工、监理、质量监督、安全监督、质量检测等工作的技术人员组成,负责事故现场的工程设施安全性能评价与鉴定,研究应急方案、提出相应应急对策和意见;并负责从工程技术角度对已发事故还可能引起或产生的危险因素进行及时分析预测。

(3)应急管理队伍,由各级水行政主管部门的有关人员组成,负责接收同级人民政府和上级水行政主管部门的应急指令、组织各有关单位对水利工程建设重大质量与安全事故进行应急处置,并与有关部门进行协调和信息交换。

经费与物资保障应当做到地方各级应急指挥部确保应急处置过程中的资金和物资供给。

28.应当取得安全生产考核合格证的人员包括( )。

A.特种作业人员

B.项目经理

C.总工程师

D.质量监督员

E.监理工程师

【答案】 BC

【点评】 本题考核应当取得安全生产考核合格证的人员。

【解析】 关于施工企业管理人员(施工企业主要负责人、项目负责人和专职安全生产管理人员)安全生产考核的基本要求:水利水电工程施工企业管理人员必须经水行政主管部门安全生产考核,考核合格取得安全生产考核合格证书后,方可担任相应职务。

29.根据《水法》,水资源规划分为( )。

A.全国战略规划

B.流域规划

C.区域规划

D.保护规划

E.节约用水规划

【答案】 ABC

【点评】 本题考核水资源规划的分类。

【解析】 《水法》第14条规定:国家制定全国水资源战略规划。开发、利用、节约、保护水资源和防治水害,应当按照流域、区域统一制定规划。规划分为流域规划和区域规划。流域规划包括流域综合规划和流域专业规划;区域规划包括区域综合规划和区域专业规划。

30.治理水土流失的目的是减轻( )。

A.水灾

B.旱灾

C.风沙灾害

D.地质灾害

E.大气灾害

【答案】 ABC

【点评】 本题考核治理水土流失的目的。

【解析】 为了预防和治理水土流失,保护和合理利用水土资源,减轻水、旱、风沙灾害,改善生态环境,保障经济社会可持续发展,1991年6月29日第七届全国人民代表大会常务委员会第20次会议通过《中华人民共和国水土保持法》。

三、案例分析题(共5题,前3题各20分,后2题各30分)

【背景资料(一)】

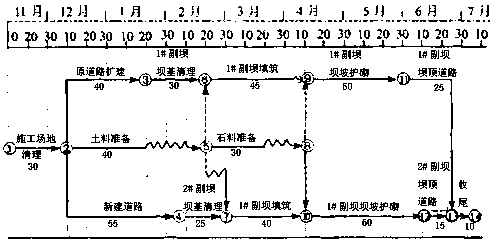

南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构形式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图。

说明:

1.每月按30天计,时间单位为天。

2.日期以当日末为准,如11月10日开工表示11月10日末开工。

实施过程中发生了如下事件。

事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。

事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。

坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

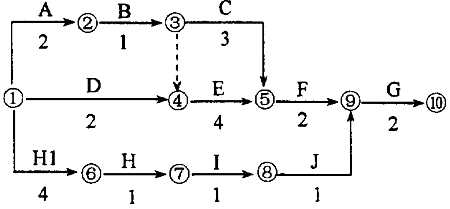

事件3:“2#副坝填筑”的进度曲线如下。

事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。

问题:

1.确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早何时开始。

【点评】 本题考核计划工期的计算方法,以及根据资料考核坝基清理的时间。

【答案】 根据背景材料和施工进度计划图可知,本工程的计划工期为235天。

根据施工进度安排,1#、2#副坝坝基清理最早开始时间为:1#副坝坝基清理可在1月20日开始、2#副坝坝基清理只能在2月5日开始,综合考虑水库调度方案,1#、2#副坝坝基清理最早分别于1月25日、2月5日开始。

2.根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?

【点评】 本题考核施工完成时间的确定。

【答案】 按计划1#、2#副坝坝坡护砌迎水面施工可于5月5日、5月10日完成,可满足要求。

3.依据事件3中2#副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2#副坝填筑实际用工天数。

【点评】 本题考核如何根据进度曲线分析计划进度与实际进度,并确定实际天数。

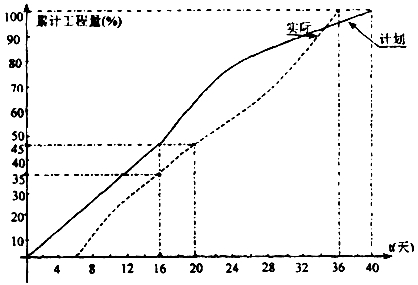

【答案】 2#副坝坝坡第16天末的进度状况为:计划应完成累计工程量45%,实际完成35%,拖欠10%工程量,推迟到第20天末完成,延误4天,实际用工30天。

4.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。

【点评】 本题考核工程进度状况的分析。

【答案】 6月20日检查,1#副坝坝顶道路已完成3/5,计划应完成4/5,推迟5天。2#副坝坝顶道路已完成2/5,计划应完成2/3,推迟4天。由于计划工期比合同工期提前5天,而1号副坝推迟工期也为5天,故对合同工期没有影响。

【背景资料(二)】

某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:

(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止。

(2)保留金在施工期逐月按当月工程款的5%扣留。

(3)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。

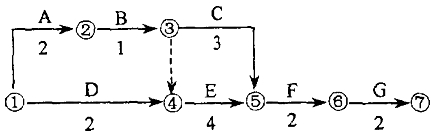

经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见下表。

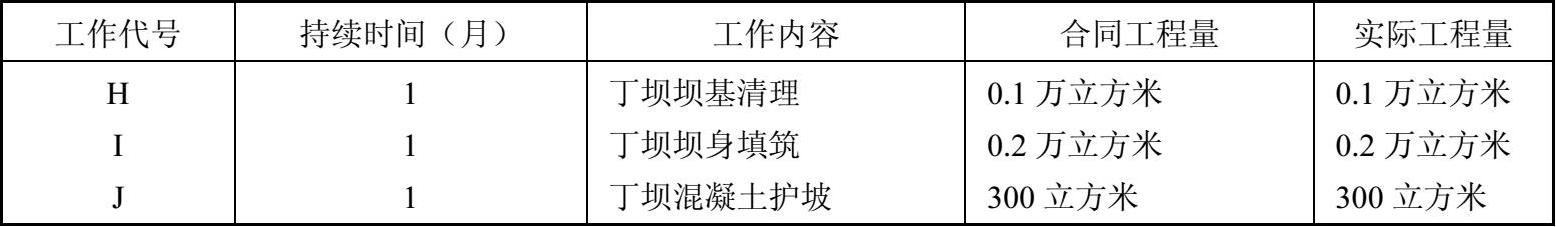

工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,丁坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束。丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同。双方约定:

混凝土护坡单价为300元/m 3 ,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见下表。

问题:

1.计算该项工程的合同总价、工程预付款总额。

【点评】 本题考核工程的合同总价、工程预付款总额的计算方法。

【答案】 该项工程的合同总价、工程预付款总额分别计算如下。

(1)原合同总价=20×10+1×3+5×8+2×12+8×8+1.6×105+4×10=539(万元)。

(2)预付款总额=539×20%=107.8(万元)。

(3)新增丁坝后,合同总价应包括丁坝的价款,合同总价变为:539+0.1×3+0.2×8+0.03×300=549.9(万元)。

2.绘出增加丁坝后的施工网络计划。

【点评】 本题考核施工网络计划的绘制。 【答案】 增加丁坝后施工网络计划见下图。

注:H前有4个月的等待时间(H1)。

3.若各项工作每月完成的工程量相等,分别计算第6、7月两个月的月工程款、预付款扣回款额、保留金扣留额、应得付款。(保留两位小数)

【点评】 本题考核月工程款、预付款扣回款额、保留金扣留额、应得付款的计算。

【答案】 若各项工作每月完成的工程量相等,分别计算第6、7月两个月的月工程款、预付款扣回款额、保留金扣留额、应得付款如下。

(1)第6个月施工的工作为C、E、I。

月工程款为(6.3/3-0.3)×8+0.3×8×0.9+9.2/4×8+0.2×8=36.56(万元)。

第6个月以前已扣回的预付款为:(22×10+1.2×3+6.3/3×8×2+1.8×12+9.2/4×8×3+0.1×3)×30%=334.3×30%=100.29(万元)。

36.56×30%=10.97(万元)>107.8-100.29=7.51(万元)。

故第6个月应扣回预付款额为7.51万元。

第6个月应扣留保留金为36.56×5%=1.83(万元)。

第6个月工程结算款为36.56-7.51-1.83=27.22(万元)。

(2)第7个月施工的工作为F、J。

月工程款为1.4/2×105+0.03×300=82.5(万元)。

第6个月预付款已扣完,故预付款扣回额为0。

保留金扣留额:82.5×5%=4.13(万元)。

第7个月工程结算款为82.5-4.13=78.37(万元)。

【背景资料(三)】

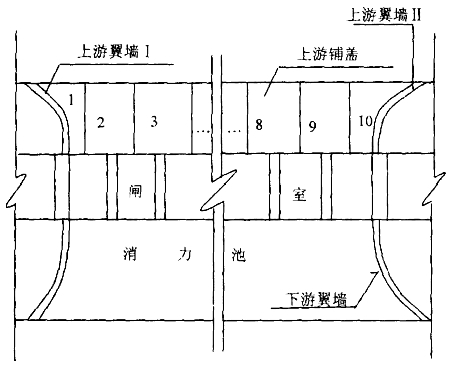

某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15m,垂直水流方向共分成10块,铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12m,其平面布置示意图如下。

上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。

在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。

在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20天,费用15万元。

在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。

问题:

1.指出施工单位在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。

【点评】 本题考核上游翼墙及铺盖施工方案的要求。

【答案】 施工单位在上游翼墙及铺盖施工方案中的不妥之处在于上游翼墙及铺盖的浇筑次序不满足规范要求。合理的施工安排包括:铺盖应分块间隔浇筑;与翼墙毗邻部位的1#和10#铺盖应等翼墙沉降基本稳定后再浇筑。

2.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。

【点评】 本题考核闸墩与牛腿施工方案的要求。

【答案】 施工单位在闸墩与牛腿结合面设置施工缝的做法不妥。

理由:因该部位所受剪力较大,不宜设置施工缝。

3.根据《水利工程质量事故处理暂行规定》,本工程中的质量事故属于哪一类?确定水利工程质量事故等级主要考虑哪些因素?

【点评】 本题考核质量事故的分级及确定水利工程质量事故等级主要考虑的因素。

【答案】 根据《水利工程质量事故处理暂行规定》,本工程中的质量事故属于一般质量事故。

确定水利工程质量事故等级应主要考虑直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用和寿命的影响。

4.闸室分部工程质量评定的主要内容除原材料质量、中间产品质量外,还包括哪些方面?

【点评】 本题考核闸室分部工程质量评定的主要内容。

【答案】 闸室分部工程质量评定的主要内容除原材料质量、中间产品质量外,还包括单元工程质量、质量事故、混凝土拌和物质量、金属结构及启闭机制造、机电产品等。

【背景资料(四)】

陈村拦河闸设计过闸流量2000m 3 /s,河道两岸堤防级别为1级,在拦河闸工程建设中发生如下事件。

事件1:招标人对主体工程施工标进行公开招标,招标人拟定的招标公告中有如下内容。

(1)投标人须具备堤防工程专业承包一级资质,信誉佳,财务状况良好,类似工程经验丰富。

(2)投标人必须具有××省颁发的投标许可证和安全生产许可证。

(3)凡有意参加投标者,须派人员持有关证件于2006年6月15日上午8:00~12:00,下午14:30~17:30向招标人购买招标文件。

(4)定于2006年6月22日下午3:00在×××市新华宾馆五楼会议室召开标前会,投标人必须参加。

事件2:由于石材短缺,为满足工期的需要,监理人指示承包人将护坡型式由砌石变更为混凝土砌块,按照合同约定,双方依据现行水利工程概(估)算编制管理规定编制了混凝土砌块单价,单价中人工费、材料费、机械使用费分别为10元/m 3 、389元/m 3 、1元/m 3 。受混凝土砌块生产安装工艺限制,承包人无力完成,发包人向承包人推荐了专业化生产安装企业A作为发包人。

事件3:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目。为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元。施工期第1月末承包人申报的结算工程量清单如下表所示。

问题:

1.指出上述公告中的不合理之处。

【点评】 本题考核招标人对主体工程施工标进行公开招标中的不妥行为。

【答案】 上述公告中的不合理之处在于:

(1)堤防工程专业承包一级的资质要求不合理。

(2)××省投标许可证的要求不合理。

(3)招标文件的出售时间不合理,必须为5个工作日。

(4)投标人必须参加标前会的要求不合理。

2.发包人向承包人推荐了专业化生产安装企业A作为分包人,对此,承包人可以如何处理?对承包人的相应要求有哪些?

【点评】 本题考核发包人向承包人推荐分包人时承包人的处理措施。

【答案】 发包人向承包人推荐了专业化生产安装企业A作为分包人,对此,承包人可以采取的措施如下。

(1)承包人可以同意。承包人必须与分包人A签订分包合同,并对分包人A的行为负全部责任。

(2)承包人有权拒绝。可以自行选择分包人,承包人自行选择分包人必须经发包人书面认可。

3.若其他直接费费率取2%,现场经费费率取6%,间接费费率取6%,企业利润率取7%,计算背景材料中每立方米混凝土砌块单价中的其他直接费、现场经费、间接费、企业利润。(保留两位小数)

【点评】 本题考核水利工程建筑及安装工程费用的构成及计算方法。

【答案】 计算背景材料中每立方米混凝土砌块单价中的其他直接费、现场经费、间接费、企业利润如下。

(1)其他直接费:(10+389+1)×2%=8(元/m 3 )。

(2)现场经费:(10+389+1)×6%=24(元/m 3 )。

(3)间接费:(10+389+1+8+24)×6%=25.92(元/m 3 )。

或(10+389+1)×(1+2%+6%)×6%=25.92(元/m 3 )。

(4)企业利润:(10+389+1+8+24+25.92)×7%=32.05(元/m 3 )。

或(10+389+1)×(1+2%+6%)×(1+6%)×7%=32.05(元/m 3 )。

4.指出施工期第1个月结算工程量清单中结算工程量(全额)不妥之处,并说明理由。

【点评】 本题考核工程量的结算方式。

【答案】 本工程中施工期第1个月结算工程量清单中结算工程量(全额)不妥之处及理由如下。

(1)补充勘探费用不应计入。

理由:承包人为其临时工程所需进行的补充勘探费用由承包人自行承担。

(2)不可避免的土方开挖超挖量不应计入。

理由:该费用已包含在基坑土方开挖单价中。

(3)以合同工程量作为申报结算工程量有错误。

理由:合同工程量是合同工程估算工程量,结算工程量应为按设计图示尺寸计算的有效实体方体积量。

【背景资料(五)】

某装机容量500000kW的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高60m,坝体浇筑施工期近两年,施工导流采取全段围堰、隧洞导流的方式。

施工导流相关作业内容包括:

① 围堰填筑。

② 围堰拆除。

③ 导流隧洞开挖。

④ 导流隧洞封堵。

⑤ 下闸蓄水。

⑥ 基坑排水。

⑦ 截流。

围堰采用土石围堰,堰基河床地面高度为1400m。根据水文资料,上游围堰施工期设计洪水位为150.0m,经计算与该水位相应的波浪高度为2.8m。

导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20m距离放炮时,双方人员均需撤离工作面;相距10m时,需停止一方工作,单向开挖贯通。

工程蓄水前,由有关部门组织进行蓄水验收,验收委员会听取并研究了工程度汛措施计划报告、工程蓄水库区移民初步验收报告等有关方面的报告。

问题:

1.指出上述施工导流相关作业的合理施工程序(可以用序号表示)。

【点评】 本题考核施工导流相关作业的施工程序。

【答案】 施工导流作业的合理施工顺序为:③导流隧洞开挖→⑦河道截流→①围堰填筑→⑥基坑排水→②围堰拆除→⑤下闸蓄水→④导流隧洞封堵。

2.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。

【点评】 本题考核工程围堰的建筑物级别及上游围堰堰顶高程的计算方法。

【答案】 该围堰的建筑物级别应为4级。

理由:其保护对象为2级建筑物,且使用年限不足两年。

围堰堰顶高程应不低于施工期设计水位与波浪高度及安全加高值之和,4级土石围堰其堰顶安全加高下限值为0.5m,因此,其上游围堰堰顶高程应不低于150+2.8+0.5=153.3(m)。

3.根据《水工建筑物地下开挖工程施工技术规范》,改正上述隧洞开挖施工方案的不妥之处。

【点评】 本题考核《水工建筑物地下开挖工程施工技术规范》中对于隧洞开挖施工的规定。

【答案】 根据《水工建筑物地下开挖工程施工技术规范》的要求,相向开挖的两个工作面在相距30m距离放炮时,双方人员均需撤离工作面;在相距15m时,应停止一方工作,单向开挖贯通。

4.根据蓄水验收有关规定,除度汛措施计划报告、库区移民初步验收报告外,验收委员会还应听取并研究哪些方面的报告?

【点评】 本题考核蓄水验收的有关规定。

【答案】 根据《水电站基本建设工程验收规程》(DL/T 5123—2000)中对工程蓄水验收的基本要求可知,工程蓄水验收的主要工作包括听取并研究工程建设报告,工程度汛措施计划报告、工程蓄水安全鉴定报告、工程蓄水库移民初步验收报告以及工程设计、施工、监理、质量监督等单位的报告。

由此可见,根据蓄水验收有关规定,除度汛措施计划报告、库区移民初步验收报告外,验收委员会还应听取建设、设计、施工、监理、质量监督等单位的报告以及工程蓄水安全鉴定报告。 MfcPOALuTAo25VFItdgVvPT9hl3KiMPWlZxGhsMKDiYf6Y5qnKho2KZTMIL2BT7H
