2006年水利水电工程管理与实务真题点评精析

考试时间:180分钟  满分160分

一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得1分,没选或错选均不得分)

1.以渗透系数自大到小排列顺序正确的是( )。

A.黏土>砂壤土>粉砂>细砂

B.黏土>砂壤土>细砂>粉砂

C.细砂>粉砂>砂壤土>黏土

D.粉砂>细砂>砂壤土>黏土

【答案】 C

【点评】 本题考核渗透系数的排列顺序。

【解析】 渗透系数 k 是反映土体渗透能力的一个指标,其数值的正确确定对渗透计算有着非常重要的意义。影响渗透系数大小的因素很多,主要取决于土体颗粒的形状、大小、不均匀系数和水温等,要建立计算渗透系数 k 的精确理论公式比较困难,通常可通过试验方法(包括实验室测定法和现场测定法)或经验估算法来确定 k 值。渗透系数自大到小排列顺序正确的是:细砂>粉砂>砂壤土>黏土。

2.在流量较大的平原河道上修建混凝土坝枢纽时,宜采用的导流方式是( )。

A.明渠导流

B.分期导流

C.隧洞导流

D.涵管导流

【答案】 B

【点评】 本题考核导流方式的选用。

【解析】 分段围堰法导流也称为分期围堰导流,其适用于河床宽、流量大、工期长的工程;全段围堰法导流适用于枯水期流量不大、河道狭窄的河流。按导流泄水建筑物的类型可分为明渠导流、隧洞导流、涵管导流等。

3.在抛投块料截流的方法中,需架设栈桥的是( )。

A.平堵

B.立堵

C.上堵

D.进占堵

【答案】 A

【点评】 本题考核平堵的概念与特点。

【解析】 平堵是先在龙口建造浮桥或栈桥,由自卸汽车等运输工具运来抛投料,沿龙口前沿投抛。由于平堵架设浮桥及栈桥对机械化施工有利,因而投抛强度大,容易截流施工。

4.固结灌浆浆液稠度的控制程序是( )。

A.先稀后浓再稀

B.先浓后稀再浓

C.先稀后浓

D.先浓后稀

【答案】 C

【点评】 本题考核固结灌浆浆液稠度的控制程序。

【解析】 固结灌浆孔的施工应按分序加密的原则进行,浆液应按先稀后浓的原则进行。

5.土石坝采用进退错距法施工,若施工工作面宽3.0m,碾压机械碾滚净宽1.5m,设计碾压遍数为5遍,则错距碾压宽度为( )m。

A.0.3

B.0.5

C.0.6

D.2.0

【答案】 A

【点评】 本题考核进退错距法施工的特点与技术要求。

【解析】 进退错距法操作简便,碾压、铺土和质检等工序协调,便于分段流水作业,压实质量容易保证。用这种开行方式,为避免漏压,可在碾压带的两侧先往复压够遍数后,再进行错距碾压。错距宽度 b (m)按下式计算: b=B/n ,式中 B 为碾滚净宽(m); n 为设计碾压遍数。因此,选项A为正确答案。

6.预应力锚索最后一次超张拉后,应控制卸荷到( )。

A.设计吨位

B.校核吨位

C.标准吨位

D.安装吨位

【答案】 D

【点评】 本题考核预应力锚索的张拉要求。

【解析】 预应力锚索最后一次超张拉后,应控制卸荷到安装吨位。

7.在规划土石坝施工料场时,实际可开采总量与坝体填筑量之比最大的材料是( )。

A.土料

B.石料

C.反滤料

D.沙砾料

【答案】 C

【点评】 本题考核反滤料的开采要求。

【解析】 料场规划的基本要求:在规划料场实际可开采总量时,应考虑料场查勘的精度、料场天然密度与坝体压实密度的差异,以及开挖运输、坝面清理、返工削坡等损失。实际可开采总量与坝体填筑量之比一般为:土料2~2.5;沙砾料1.5~2;水下沙砾料2~3;石料1.5~2;反滤料应根据筛后有效方量确定,一般不宜小于3。

8.混凝土天然骨料加工以( )为主。

A.破碎和清洗

B.破碎和筛分

C.筛分和清洗

D.筛分和堆放

【答案】 C

【点评】 本题考核混凝土天然骨料的加工要求。

【解析】 天然骨料加工以筛分和清洗为主,人工骨料加工以破碎、筛分为主。

9.某水轮机型号为H1220—LJ—200,其中“220”表示( )。

A.转轮型号

B.工作水头

C.主轴型号

D.转轮标称直径

【答案】 A

【点评】 本题考核水轮机型号的编制规则。

【解析】 根据我国《水轮机型号编制规则》规定,水轮机的型号由3部分组成,每一部分用短横线“—”隔开。第一部分由汉语拼音字母与阿拉伯数字组成,其中拼音字母表示水轮机的形式,阿拉伯数字表示转轮型号;第二部分由两个汉语拼音字母组成,分别表示水轮机主轴布置形式和水轮机引水室特征;第三部分是阿拉伯数字,表示以cm为单位的水轮机转轮的标称直径。如HL220—LJ—200,表示转轮型号为220的混流水轮机,立轴,金属蜗壳,转轮直径为200cm。

10.水闸的排水反滤设施一般布置在( )部位。

A.上游铺盖

B.下游海漫

C.闸室底板

D.下游护坦(消力池)

【答案】 D

【点评】 本题考核水闸排水反滤设施的布置要求。

【解析】 在下游护坦(消力池)处布置水闸的排水反滤设施。

11.依开挖方法和开挖难易程度,将土分为( )级。

A.4

B.5

C.6

D.7

【答案】 A

【点评】 本题考核土石分级方法。

【解析】 水利水电工程施工中常用的土石分级,依开挖方法、开挖难易、坚固系数等,共划分为16级,其中土分4级,岩石分12级。

12.水利工程建设监理的监理工程师岗位证书由( )颁发。

A.建设部

B.人事部

C.建设部和水利部

D.水利部

【答案】 D

【点评】 本题考核水利工程建设监理的监理工程师岗位证书的颁发单位。

【解析】 水利工程监理人员的基本要求:取得监理工程师资格,须经中国水利工程协会组织的资格考试合格,并颁发“水利工程建设监理工程师资格证书”。取得监理工程师注册执业资格,须取得“水利工程建设监理工程师资格证书”后,由国务院水行政主管部门批准注册并颁发“水利工程建设监理工程师注册证书”。

13.根据《水电建设工程质量管理暂行办法》,负责组织调查较大事故的单位是( )。

A.质量监督机构

B.项目法人

C.监理单位

D.项目主管部门

【答案】 D

【点评】 本题考核事故调查管理权限确定原则。

【解析】 事故调查管理权限确定原则:

(1)一般事故由项目法人组织设计、施工、监理等单位进行调查,调查结果报项目主管部门核备。

(2)较大质量事故由项目主管部门组织调查组进行调查,调查结果报上级主管部门批准并报省级水行政主管部门核备。

(3)重大质量事故由省级以上水行政主管部门组织调查组进行调查,调查结果报水利部核备。

(4)特别重大质量事故由水利部组织调整。

14.堤防工程竣工验收前,工程质量检测的项目和数量由( )确认。

A.项目法人

B.监理单位

C.项目主管部门

D.质量监督机构

【答案】 D

【点评】 本题考核堤防工程竣工验收的相关管理规定。

【解析】 堤防工程竣工验收前,工程质量检测项目和数量由质量监督部门确定。

15.根据《水利工程设计概(估)算编制规定》,企业定额测定费应在( )中列支。

A.定额编制管理费

B.企业管理费

C.间接费

D.现场管理费

【答案】 C

【点评】 本题考核企业定额测定费的核算规定。

【解析】 《水利工程设计概(估)算编制规定》(水总[2002]116号)规定,水利工程建筑及安装工程费用由直接工程费、间接费、企业利润、税金组成。间接费是指施工企业为建筑安装工程施工而进行组织与经营管理所发生的各项费用,由企业管理费、财务费用和其他费用组成,其中其他费用指企业定额测定费及施工企业进退场补贴费。

16.除合同另有约定外,解释顺序优先于投标报价书的是( )。

A.专用合同条款

B.已标价工程量清单

C.技术条款

D.中标通知书

【答案】 D

【点评】 本题考核合同优先顺序的解释要求。

【解析】 根据《水利水电工程标准施工招标文件》、合同文件指组成合同的各项文件,包括协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求(合同技术条款)、图纸、已标价工程量清单、经合同双方确认进入合同的其他文件。上述次序也是解释合同的优先顺序。

17.水电工程施工过程中的工程变更指令可由( )发出。

A.项目法人

B.质量监督机构

C.项目主管部门

D.设计单位

【答案】 A

【点评】 本题考核工程变更指令的相关管理规定。

【解析】 工程变更指令由业主或业主授权监理机构审查、批准后发出。工程变更可以由业主、监理机构提出,也可由设计单位或承建单位提出变更要求和建议,报经业主或由业主授权监理机构按工程承建合同文件规定审查和批准。

18.建在蓄滞洪区内的房屋应当采用( )结构。

A.双层

B.砖混

C.坡屋面

D.平顶式

【答案】 D

【点评】 本题考核蓄滞洪区内房屋结构的选用。

【解析】 《防洪法》第33条规定,在蓄滞洪区内建造房屋应当采用平顶式结构。

19.某构件受拉区钢筋面积为2000mm 2 ,同一截面内绑扎接头钢筋截面面积允许的最大值是( )。

A.500mm 2 B .600mm 2

C.800mm 2

D.1000mm 2

【答案】 A

【点评】 本题考核钢筋绑扎接头钢筋截面面积的规定。

【解析】 钢筋绑扎接头的位置应相互错开,有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积的允许百分率在受拉区中不得超过25%。因此,选项A为正确答案。

20.在水电站竖井施工中,围岩稳定性较差时宜( )。

A.上段开挖,下段衬砌

B.下段开挖,上段衬砌

C.分段开挖,分段衬砌

D.全段开挖,全段衬砌

【答案】 C

【点评】 本题考核围岩稳定性较差时竖井施工方法的选用。

【解析】 对于围岩稳定性较差的竖井施工中,宜采用分段开挖,分段衬砌的方法。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

21.在混凝土坝施工中,需要进行接缝灌浆的缝包括( )。

A.重力坝横缝

B.拱坝横缝

C.纵缝

D.斜缝

E.错缝

【答案】 BCE

【点评】 本题考核需要进行接缝灌浆的缝的分类要求。

【解析】 在混凝土坝施工中,重力坝的横缝一般是不需要进行接缝灌浆的,故称为永久缝;拱坝的横缝由于有传递应力的要求,需要进行接缝灌浆处理,称为临时缝;为了恢复因纵缝而破坏的坝体整体性,纵缝需要设置键槽,并进行接缝灌浆处理,或设置宽缝回填膨胀混凝土;斜缝分块的缝面上出现的剪应力很小,使坝体能保持较好的整体性,因此,斜缝可以不进行接缝灌浆;错缝分块缝面一般不灌浆,但在重要部位,如水轮机蜗壳等重要部位需要布置骑缝钢筋,垂直缝和水平施工缝上必要时需设置键槽。

22.在混凝土施工中,掺入粉煤灰的目的是( )。

A.减少混凝土后期发热量

B.减少混凝土初期发热量

C.增加混凝土的前期强度

D.增加混凝土的后期强度

E.简化混凝土的温控措施

【答案】 BDE

【点评】 本题考核在混凝土施工中,掺入粉煤灰的目的。

【解析】 为保持混凝土有一定的胶凝材料,必须掺入大量粉煤灰。这样不仅可以减少混凝土的初期发热量,增加混凝土的后期强度,简化混凝土的温控措施,而且有利于降低工程成本。

23.河道护岸工程的主要形式包括( )。

A.平顺护岸

B.顺向护岸

C.逆向护岸

D.丁坝护岸

E.矶头群护岸

【答案】 ADE

【点评】 本题考核河道护岸工程的形式。

【解析】 河道护岸工程一般按照平面布置形式可分为平顺护岸、矶头群护岸、丁坝护岸等。

(1)平顺护岸。平顺护岸是用抗冲材料直接覆盖在河道岸坡上,以抵抗河道水流的冲刷。平顺护岸包括自然岸坡护岸、斜坡式岸坡护岸和直立式岸坡护岸。

自然岸坡护岸适用于水流、风浪较小的小型河道,利用树木、灌木、芦苇、草皮等植物增加河岸的耐侵蚀能力,同时起到保护生态、美化环境的作用。

斜坡式护岸的护岸材料主要有块石(抛石、砌石、石笼),混凝土(混凝土板块、混凝土异形块),模袋混凝土,土工布混凝土块沉排等。

直立式护岸通常用在土地资源紧缺的城镇河段。其护岸结构主要为混凝土、浆砌石重力墙和板式桩类。

(2)矶头群护岸。矶头群护岸是在崩岸线长、护岸工程量大且限于条件不可能在短期内全线完成护岸的情况下,根据“守点顾线,护脚为先,守空适当,逐步连线”的原则,按拟定的控制线修建矶头群分段守护,各段之间预留空档。这样,能够在短期内以较少的工程量控制崩势,形成比较平顺的岸线。在迎流顶冲或外滩较窄地段不宜留空,而顺直河段可以采取较大的空档距离。

(3)丁坝护岸。丁坝护岸适用于江宽水浅的河段,利用丁坝将主流挑离岸边,达到守点固线的目的。采用丁坝造滩,防止水流淘刷岸滩,效果显著。但在水深和流速很大的条件下,丁坝对水流和近岸河床有剧烈影响,丁坝上下部位受水流强烈淘刷,不断产生崩塌,经常需要加固。

24.在河道疏浚工程施工中,处理疏浚泥土的主要方法包括( )。

A.水下抛泥法

B.水上抛泥法

C.边抛法

D.泵送法

E.吹填法

【答案】 ACE

【点评】 本题考核处理疏浚泥土的主要方法。

【解析】 对疏浚泥土的处理概括起来主要有3种方法,这3种方法分别为:水下抛泥法、边抛法、吹填法。

(1)水下抛泥法。当泥土的利用受到土质、挖泥机装备以及两岸地形等条件的限制,需要对水下抛泥的地点进行选择时,应考虑选择在容积较大、流速极小以及不产生淤积的水域。另外,还要选择尽量靠近挖泥地点的水域,从而使抛泥的距离缩短。除此之外,抛

泥船的调头及出入还需要一定的水域面积以及水深,这就要求抛泥作业的员工考虑这一点。而在潮汐的区域,要保证抛泥船在低潮时也能进入来进行抛泥作业。可以说水下抛泥法对泥土的处理效率很高,但尽管如此,抛泥船的作业时间在很大程度上被延长了。

(2)边抛法。由于泥浆具有较大的位能及动能,所以泥浆从旁通口排出就立即潜入水底,在这之后,泥浆又与水体产生摩擦,这就会使其能量渐渐消失。而泥浆中的土块也沉积下来,变成河床的一部分。一些极细的泥沙扩散到水体中,随着水流变大,泥沙数量也明显变多,而泥沙沉积后与潜入点的距离也变长。这些现象都说明旁通的效果非常好。

(3)吹填法。这种方法主要是利用泥泵将挖出的泥土输送到填土区域,从而使泥土得到有效的利用。除此之外,运用填土法对疏浚泥土进行处理还能避免疏浚泥土回淤内河航道。

25.水电站平水建筑物包括( )。

A.溢洪道

B.泄洪隧洞

C.调压室

D.放水底孔

E.压力前池

【答案】 CE

【点评】 本题考核水电站平水建筑物的构成。

【解析】 水电站平水建筑物,是指当水电站负荷变化时,用于平稳引水道中流量及压力的变化,如压力前池、调压室等。

26.根据《水利工程建设项目管理规定》,水利工程建设项目按其功能和作用可分为( )等。

A.社会性

B.公益性

C.准公益性

D.准经营性

E.经营性

【答案】 BCE

【点评】 本题考核水利工程建设项目的分类。

【解析】 根据《水利工程建设项目管理规定》,水利工程建设项目按其功能和作用可分为公益性、准公益性和经营性三类。

27.根据《水利工程设计概(估)算编制规定》,建筑及安装工程费用中的税金包括( )。

A.增值税

B.耕地占用税

C.城市维护建设税

D.教育费附加

E.营业税

【答案】 CDE

【点评】 本题考核税金的构成。

【解析】 税金指国家对施工企业承担建筑、安装工程作业收入所征收的营业税、城市维护建设税和教育费附加。

28.根据《水利工程建设监理规定》,水利工程建设监理单位资格等级分为( )。

A.专业甲级

B.甲级

C.专业乙级

D.乙级

E.丙级

【答案】 BDE

【点评】 本题考核水利工程建设监理单位资格等级划分的标准。

【解析】 根据《水利工程建设监理规定》,水利工程建设监理单位的资格等级分为甲级、乙级和丙级。

29.根据《防洪法》,在水工程保护范围内禁止从事的活动包括( )。

A.爆破

B.打井

C.采石

D.取土

E.植树

【答案】 ABCD

【点评】 本题考核《防洪法》的相关管理规定。

【解析】 《防洪法》第33条规定,在防洪工程设施保护范围内,禁止进行爆破、打井、采石、取土等活动。

30.在设计建基面和设计边坡附近严禁采用( )法施工。

A.钻孔爆破

B.洞室爆破

C.预裂爆破

D.光面爆破

E.药壶爆破

【答案】 BE

【点评】 本题考核在某特殊条件下禁止采用的施工方法。

【解析】 严禁在设计建基面、设计边坡附近采用洞室爆破法或药壶爆破法施工。其他部位如需采用洞室爆破法或药壶爆破法施工,必须通过专门试验(或安全技术论证)证明可行和制定补充规定,并经上级主管部门批准。

三、案例分析题(共5题,前3题各20分,后2题各30分)

【背景资料(一)】

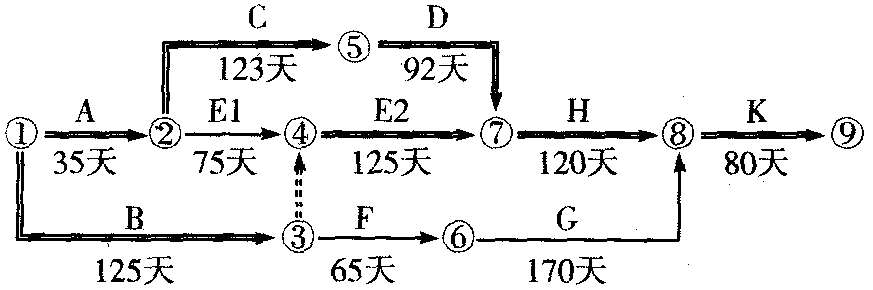

某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)。

合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约金标准为10000元/天。

当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案。

方案一:修复设备。设备修复后E工作继续进行,修复时间是20天。

方案二:调剂设备。B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E工作未完成的工作量,其他工作均按计划进行。

方案三:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。

问题:

1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。

【点评】 本题考核工期计算与关键线路的确定。

【答案】 计划工期为450天,E工作的总时差为15天,关键线路为A→C→D→H→K(或①→③→④→⑥→⑦→⑧)。

2.若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。

【点评】 本题考核为了保证施工工期如何选择合理的施工调整方案。

【答案】 若各项工作均按最早开始时间施工,3个方案合理性与否分析如下:

方案一,设备修复时间20天,E工作的总时差为15天,影响工期5天,且增加费用为:10000×5=50000(元)。

方案二,B工作第125天末结束,E工作将推迟15天完成,但不超过E工作的总时差(或计划工期仍为450天,不影响工期),不增加费用。

方案三,租赁设备安装调试10天,不超过E的总时差(或不影响工期),但增加费用43750元:350×125=43750(元)。

由此可见,经过3个方案综合比较,方案二最为合理。

3.根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划并用双箭线标注关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示已完成工作,E2表示未完成工作)。

【点评】 本题考核如何根据施工调整方案绘制施工网络进度计划图。

【答案】 根据分析比较采用的施工调整方案,绘制调整后的施工网络进度计划并用双箭线标注关键线路如下:

【背景资料(二)】

根据《水利水电土建工程施工合同条件》(GF—2000—0208),发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定。

(1)合同中混凝土工程量为200000m 3 ,单价为300元/m 3 ,合同工期10个月。

(2)工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。

(3)保留金从开工后第1个月起按当月工程进度款的5%逐月扣留。

(4)当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。

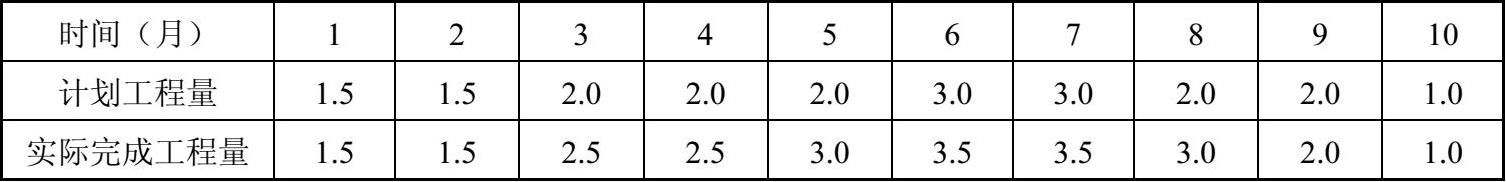

施工期各月计划工程量和实际完成工程量如下表(单位:万立方米)。

问题:

1.计算第5个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款(单位:万元。有小数点的,保留小数点后两位,下同)。

【点评】 本题考核工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款的计算。

【答案】 计算第5个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款如下。

(1)工程进度款额:3.0×300=900(万元)。

(2)预付款扣回额

①本月以前已扣回预付款额:(1.5+1.5+2.5+2.5)×300×20%=480(万元)。

②到本月预付款余额:工程预付款总额为20×300×10%=600(万元),本月需扣回600-480=120(万元)。

而本月进度款的20%为900×0.2=180(万元),已超过需扣回的预付款。故本月实际应扣120万元的预付款。

(3)保留金扣留额:900×5%=45(万元)。

(4)发包人当月应支付的工程款为:900-120-45=735(万元)。

2.计算第10个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款。

【点评】 本题考核工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款的计算。

【答案】 计算第10个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款如下。

(1)工程进度款额:到第10个月末,累计实际完成工程量为24万立方米,合同工程量的1.15倍为20×1.15=23(万立方米),超过合同工程量15%的部分1万立方米。故本月工程进度款为:1×300×0.9=270(万元)。

(2)预付款扣回额:0万元。

(3)保留金扣留额:270×5%=13.50(万元)。

(4)发包人当月应支付的工程款:270-13.5=256.50(万元)。

3.在第11个月进行工程完工结算时,计算承包人应得的工程款总额以及发包人应支付的工程款总额。

【点评】 本题考核承包人应得的工程款总额及发包人应支付的工程款总额的计算。

【答案】 在第11个月进行工程完工结算时,承包人应得的工程款总额以及发包人应支付的工程款总额计算如下。

(1)承包人应得的工程款总额为:23×300+1×300×0.9=7170(万元)。

(2)发包人应支付的工程款总额为:7170-7170×5%=6811.50(万元)。

【背景资料(三)】

牛江闸为14孔开敞式水闸,设计流量为2400m 3 /s。每个闸墩划分为一个单元工程,其中第6号闸墩高10.5m,厚1.5m,顺水流方向长24.0m,其混凝土量为365.8m 3 ,模板面积为509.6m 2 ,钢筋为30.5t。

闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有:模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。

施工过程中,承包人和监理单位对第6号闸墩的混凝土模板进行了检查验收,填写的《混凝土模板工序质量评定表》如下表所示。

水利水电工程混凝土模板工序质量评定表

问题:

1.指出承包人在闸墩模板及支架设计时,漏列了哪些基本荷载。

【点评】 本题考核在闸墩模板及支架设计时的基本荷载种类。

【答案】 承包人在闸墩模板及支架设计时,漏列了以下几项基本荷载。

(1)人员及浇筑设备、工具等荷载。

(2)新浇混凝土的倒压力。

2.根据水利水电工程施工质量评定有关规定,指出《混凝土模板工序质量评定表》中“质量标准”以及“实测值”栏内有哪些基本资料未填写或未标注,“单元工程量”栏内缺少哪一项工程量。

【点评】 本题考核混凝土模板工序质量评定表的填写要求。

【答案】 根据水利水电工程施工质量评定有关规定,《混凝土模板工序质量评定表》漏项如下。

(1)单元工程量应补填写“模板面积509.6m 2 ”。

(2)钢模应加标注,例如变成“√钢模”。

(3)实测值应标注数量单位,其中:项次1~3应标注“mm”;项次4应标注“m”。

(4)结构物边线与设计边线对应的设计值应补填“1.5m×24.0m”。

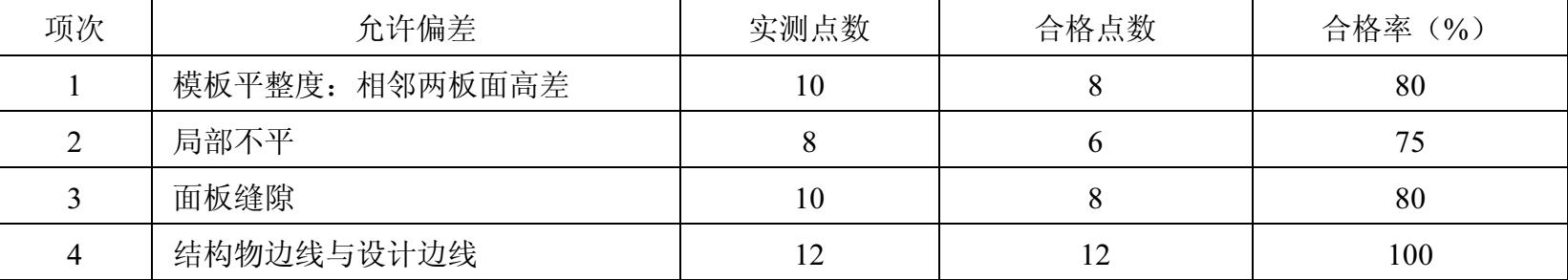

3.统计《混凝土模板工序质量评定表》中各“项次”实测值合格点数,计算各项次实测值合格率,写出评定表中“检测结果”栏内相应数据。

【点评】 本题考核如何根据统计《混凝土模板工序质量评定表》中各项次实测值、合格点数,计算各项次实测值合格率,并由此写出检测结果。

【答案】 项次允许偏差项目其各自的实测点数、合格点数、合格率(%)见下表。

检测结果:共检测40点,其中合格34点,合格率85.0%。

【背景资料(四)】

某地新建一水库,其库容为3亿立方米,土石坝坝高75m。批准项目概算中的土坝工程概算为1亿元。土坝工程施工招标工作实际完成情况如下表。

根据《水利水电土建工程施工合同条件》(GF—2000—0208),发包人与投标人A签订了施工合同。其中第一坝段土方填筑工程合同单价中的直接费为7.5元/m 3 (不含碾压,下同)。列入合同文件的投标辅助资料有如下内容。

工程开工后,发包人变更了招标文件中拟定的第一坝段取土区。新取土区的土质为黏土,自然湿密度1900kg/m 3 ,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。

问题:

1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?

【点评】 本题考核建筑业企业资质等级标准。

【答案】 根据施工总承包企业资质等级的划分和承包范围及水工大坝工程专业承包范围可知,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有水利水电工程施工总承包一级和水工大坝工程专业承包一级。

2.指出土坝工程施工招标投标实际工作中不符合现行水利工程招标投标有关规定之处,并提出正确做法。

【点评】 本题考核现行水利工程招标投标的有关规定。

【答案】 土坝工程施工招标投标实际工作中不符合现行水利工程招标投标有关规定之处和正确做法如下。

(1)表中(一)违反规定。该水库属于大型工程,施工招标公告还应在《中国水利报》上同时发布。

(2)表中(三)违反规定。招标人不得单独或者分别组织任何一个投标人进行现场踏勘。

(3)表中(四)违反规定。招标人对招标文件的修改应当以书面形式。

(4)表中(五)违反规定。投标截止时间与开标时间应相同。

3.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料说明栏中综合系数综合了哪些费用。

【点评】 本题考核水利工程建筑及安装工程费用的构成。

【答案】 《水利工程设计概(估)算编制规定》规定水利工程建筑及安装工程费用由直接工程费(直接费、其他直接费、现场经费)、间接费、企业利润、税金组成。由此可知投标辅助资料“说明”中“综合系数”综合了其他直接费、现场经费、间接费、企业利润和税金。

4.第一坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么?

【点评】 本题考核工程单价调整的适用原则。

【答案】 因投标辅助资料中有类似项目,所以在合理的范围内参考类似项目的单价作为单价调整的基础。

5.判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m 3 ,有小数点的,保留到小数点后两位)。

【点评】 本题考核取土区的级别与土方填筑工程单价的计算方法。

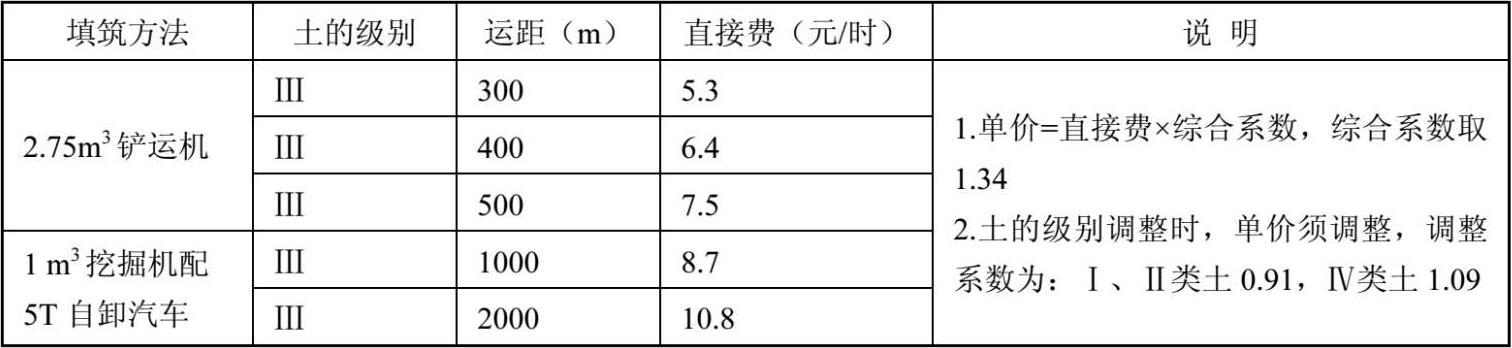

【答案】 新取土区的土的级别为Ⅲ级。

第一坝段填筑应以1m 3 挖掘机配自卸车的单价为基础变更估计。因为运距超过500m后,2.75m 3 铲运机施工方案并不经济合理。

运距超过1km时,挖掘机配自卸车的施工方案经济合理。

第一坝段的填筑单价为(8.7+10.8)/2×1.34=13.07(元/m 3 )。

【背景资料(五)】

某水利枢纽加固改造工程包括以下工程项目:

(1)浅孔节制闸加固。主要内容包括底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m。

(2)新建深孔节制闸。主要内容包括闸室、公路桥、新挖上下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右)。

(3)新建一座船闸。主要内容包括闸室、公路桥、新挖上下游航道等。

(4)上下游围堰填筑。

(5)上下游围堰拆除。

按工程施工需要,枢纽加固改造工程布置有混凝土拌和系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌和系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求有:

(1)施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月。

(2)在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G。

(3)工程2004年3月开工,2005年12月底完工,合同工期22个月。

(4)2005年汛期枢纽工程基本具备设计排洪条件。

问题:

1.按照合理布置的原则,指出示意图中代号①、②、③、④、⑤所对应的临时设施的名称。

【点评】 本题考核临时设施的布置要求。

【答案】 按照合理布置的原则,示意图中代号①、②、③、④、⑤所对应的临时设施的名称如下:①地磅房;②混凝土拌和系统;③油料库;④预制构件厂;⑤生活区。

2.指出枢纽加固改造工程项目中哪些是控制枢纽工程加固改造工期的关键项目,并简要说明合理的工程项目建设安排顺序。

【点评】 本题考核关键项目的区分和工程项目的建设顺序。

【答案】 枢纽加固改造工程项目中,新建深孔闸(含新挖上下游河道)、上下游围堰填筑、浅孔闸加固、上下游围堰拆除是控制枢纽工程加固改造工期的关键项目。

合理的工程项目建设安排顺序如下。

第一步施工新建深孔闸(含新挖上下游河道),使之在2004年汛后尽早具备导流条件。

第二步实施上下游围堰填筑。

第三步实施浅孔闸加固工作。

第四步实施上下游围堰拆除,2005年汛前枢纽工程基本具备设计排洪条件。

新建船闸(含新挖上下游航道)均无度汛要求,可作为深、浅孔闸工程的调剂工作面。

3.指出新建深孔闸(完工前)、浅孔闸加固(施工期)、新建船闸(2005年8月)这3个施工阶段两岸的交通路线。

【点评】 本题考核不同阶段交通路线的安排。

【答案】 新建深孔闸(完工前)、浅孔闸加固(施工期)、新建船闸(2005年8月)这3个施工阶段两岸的交通路线如下。

新建深孔闸阶段(完工前):A→B→C→D→H→F→G。

浅孔闸加固阶段(施工期):A→B→C→I→H→D→E→F→G。

新建船闸2005年8月:A→B→C→I→H→F→G。

4.工程施工期间,应在示意图中的哪些地点和设施附近设置安全警示标志?

【点评】 本题考核安全警示标志的设置方式。

【答案】 工程施工期间,应在示意图中的以下地点和设施附近设置安全警示标志。

(1)施工现场入口处:A点附近、E点附近、F点附近。

(2)船闸基坑入口、J点附近、深孔闸基坑入口K点附近、浅孔闸基坑入口L点附近。

(3)油料库处。

(4)木工加工厂。 QzNvu5MloxVpLQojWdqvE/TlEPxUCC14o4MCnqEQQ9GgFfO+sgdF2bYzV+PiLqOL
