3.3 砖砌体工程

3.3.1 施工准备工作

1)施工需用材料及施工工具,如淋石灰膏、淋黏土膏、筛砂、木砖或锚固件,支过梁模板、油毛毡、钢筋砖过梁及直槎所需的拉结钢筋等材料;运砖车、运灰车、大小灰槽、水桶、靠尺、水平尺、百格网、线坠、小白线等工具应在砌筑前准备好。

2)砖要按规定及时进场,按砖的外观、几何尺寸、强度等级进行验收,并应检查出厂合格证。在常温情况下,黏土砖应在砌筑前1~2d浇水湿润,以免在砌筑时由于砖吸收砂浆中的大量水分,降低砂浆流动性,砌筑困难,使砂浆的黏结强度受到影响。但也要注意不能将砖浇得过湿,以水浸入砖内深度10~15mm为宜。过湿或者过干都会影响施工速度和施工质量。如果由于天气酷热,砖面水分蒸发过快,操作时揉压困难,也可在脚手架上进行二次浇水。

3)砌筑房屋墙体时,应事先准备好皮数杆。皮数杆上应划出主要部位的标高,如:防潮层、窗台、门口过梁、凹凸线脚、挑檐、梁垫、楼板位置和预埋件以及砖的行数。砖的行数应按砖的实际厚度和水平灰缝的允许厚度来确定。水平灰缝和立缝一般为10mm,不应小于8mm,也不应大于12mm。

4)墙体砌筑前将基础顶面的泥土、灰砂、杂物等清扫干净后,在皮数杆上拉线检查基础顶面标高。如基础顶面高低不平,高低差小于5cm时应打片砖铺M10水泥砂浆找平;高低差大于5cm时,应用强度等级在C10以上的细石混凝土找平。然后按龙门板上给定的轴线及图纸上标注的墙体尺寸,在基础顶面上用墨线弹出墙的宽度线和轴线。

5)砌筑前,必须按施工组织设计所确定的垂直和水平运输方案,组织机械进场和做好机械的架设工作。与此同时,还要准备好脚手工具,搭设好搅拌棚,安设好搅拌机等。

3.3.2 砌砖的技术要求

1.砖基础

图3-10 砖基础高低接头处砌法

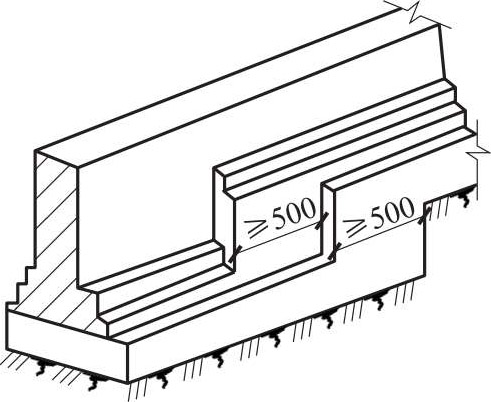

砖基础砌筑前,应先检查垫层施工是否符合质量要求,然后将垫层表面的浮土及垃圾清除干净。砌基础时可依皮数杆先砌几皮转角及交接处部分的砖,然后在其间拉准线砌中间部分。如果砖基础不在同一深度,则应先由底往上砌筑。在砖基础高低台阶接头处,下台面台阶要砌一定长度(一般不小于500mm)实砌体,砌到上面后和上面的砖一起退台,如图3-10所示。基础墙的防潮层,如果设计无具体要求,宜用1∶2.5的水泥砂浆加适量的防水剂铺设,其厚度一般为20mm。抗震设防地区的建筑物,不用油毡做基础墙的水平防潮层。

2.砖墙

1)全墙砌砖应平行砌起,砖层必须水平,砖层正确位置除用皮数杆控制外,每楼层砌完后必须校对一次水平、轴线和标高,在允许偏差范围内,其偏差值应在基础或楼板顶面调整。

2)砖墙的水平灰缝应平直,灰缝厚度一般为10mm,不宜小于8mm,也不宜大于12mm。竖向灰缝应垂直对齐,对不齐而错位,称为游丁走缝,影响墙体外观质量。为保证砖块均匀受力和使块体紧密结合,要求水平灰缝砂浆饱满,厚薄均匀。砂浆的饱满程度以砂浆饱满度表示,用百格网检查,要求饱满度达到80%以上。竖向灰缝应饱满,可避免透风漏雨,改善保温性能。

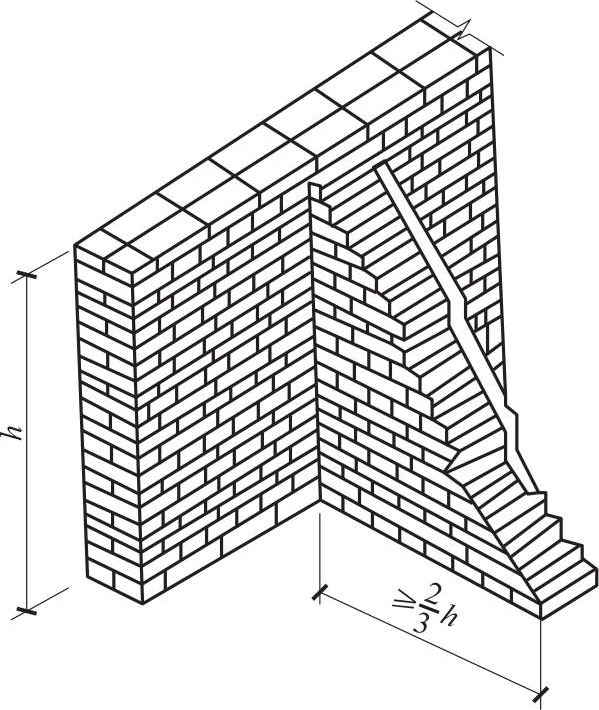

3)砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。在抗震设防烈度为8度及8度以上地区,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,普通砖砌体斜槎水平投影长度不应小于高度的2/3(图3-11),多孔砖砌体的斜槎长高比不应小于1/2。斜槎高度不得超过一步脚手架的高度。

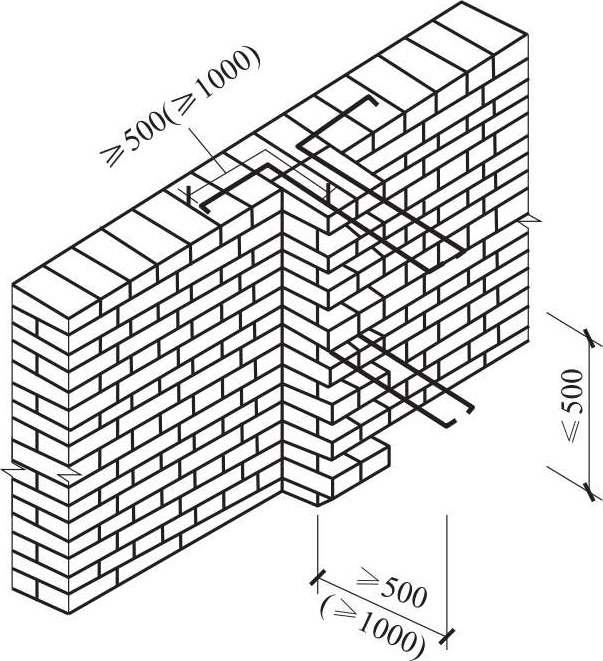

非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎,且应加设拉结钢筋,拉结钢筋应符合下列规定:

①每120mm墙厚放置1 φ 6拉结钢筋(120mm厚墙应放置2 φ 6拉结钢筋)。

②间距沿墙高不应超过500mm,且竖向间距偏差不应超过100mm。

③埋入长度从留槎处算起每边均不应小于500mm,对抗震设防烈度6度、7度的地区,不应小于1000mm。

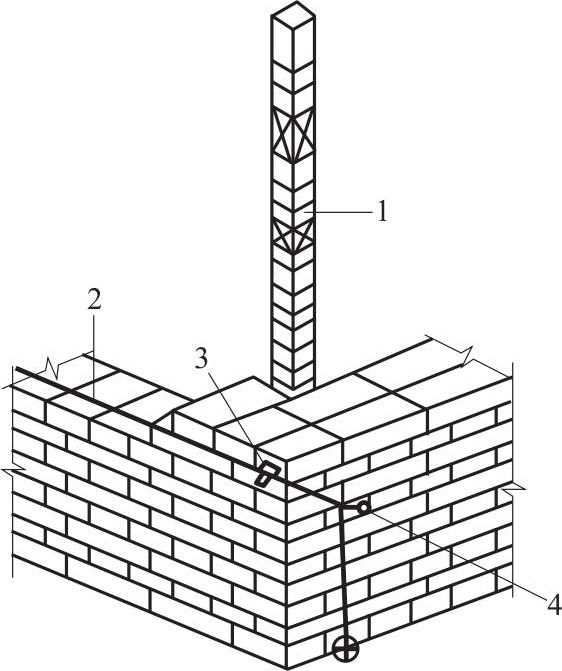

④末端应有90°弯钩(图3-12)。

图3-11 斜槎图

图3-12 直槎

隔墙与墙或柱如不同时砌筑而又不留成斜槎时,可于墙或柱中引出阳槎,并于墙或柱的灰缝中预埋拉结筋(其构造与上述相同,但每道不得少于2根)。抗震设防地区建筑物的隔墙,除应留阳槎外,沿墙高每500mm配置2 φ 6钢筋与承重墙或柱拉结,伸入每边墙内的长度不应小于500mm。

砖砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。

4)宽度小于1m的窗间墙,应选用整砖砌筑,半砖和破损的砖,应分散使用于墙心或受力较小部位。

5)不得在下列墙体或部位设置脚手眼:

①120mm厚墙、清水墙、料石墙、独立柱和附墙柱。

②过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内。

③宽度小于1m的窗间墙。

④门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内。

⑤梁或梁垫下及其左右各500mm的范围内。

⑥设计不允许设置脚手眼的部位。

⑦轻质墙体。

⑧夹心复合墙外叶墙。

6)在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1m。抗震设防烈度为9度的地区建筑物的临时施工洞口位置,应会同设计单位确定。临时施工洞口应做好补砌。

7)240mm厚承重墙的每层墙的最上一皮砖,砖砌体的阶台水平面上及挑出层,应整砖丁砌;隔墙与填充墙的顶面与上层结构的接触处,宜用侧砖或立砖斜砌挤紧。

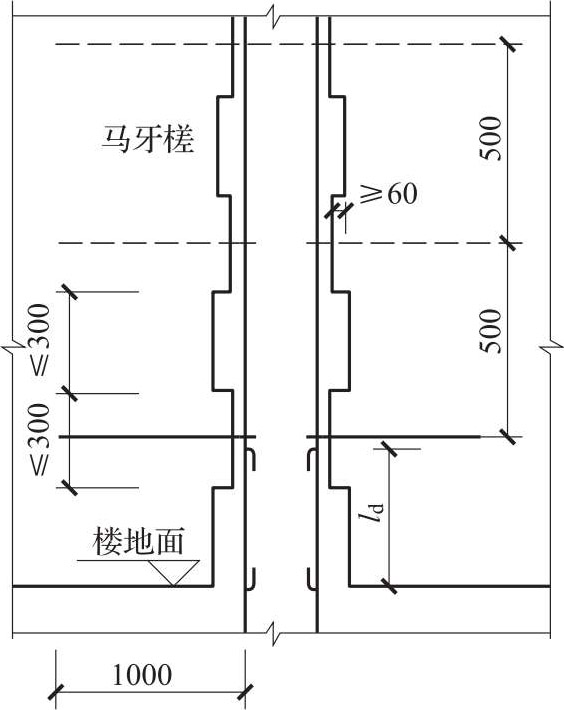

8)设有钢筋混凝土构造柱的抗震多层砖混结构房屋,应先绑扎构造柱钢筋,然后砌砖墙,最后浇筑混凝土。墙与柱应沿高度方向每500mm设2 φ 6钢筋(一砖墙),每边伸入墙内的长度不应小于1m;构造柱应与圈梁连接;砖墙应砌成马牙槎,每一个马牙槎沿高度方向的尺寸不超过300mm或五皮砖高,马牙槎从每层柱脚开始,应先退后进,进退相差1/4砖,如图3-13所示。该层构造柱混凝土浇完之后,才能进行上一层的施工。

图3-13 构造柱拉结钢筋布置及马牙槎示意图

9)砖砌体相邻工作段的高度差,不得超过楼层的高度,也不宜大于4m。工作段的分段位置宜设在伸缩缝、沉降缝、防震缝或门窗洞口处。砌体临时间断处的高度差不得超过一步脚手架的高度。

10)砖墙每天砌筑高度以不超过1.8m为宜,雨天施工时,每天砌筑高度不宜超过1.2m。

11)尚未施工楼面或屋面的墙或柱,其抗风允许自由高度不得超过表3-9的规定。如超过表中限值时,必须采用临时支撑等有效措施。

表3-9 墙、柱的允许自由高度(m)

注:1.本表适用于施工处相对标高 H 在10m范围的情况。如10m< H ≤15m,15m< H ≤20m时,表中的允许自由高度应分别乘以0.9、0.8的系数;如 H >20m时,应通过抗倾覆验算确定其允许自由高度。

2.当所砌筑的墙有横墙或其他结构与其连接,而且间距小于表中相应墙、柱的允许自由高度的2倍时,砌筑高度可不受本表的限制。

3.当砌体密度小于1300kg/m 3 时,墙和柱的允许自由高度应另行验算确定。

3.空心砖墙

空心砖墙砌筑前应试摆,在不够整砖处,如无半砖规格,可用普通黏土砖补砌。承重空心砖的孔洞应呈垂直方向砌筑,且长圆孔应顺墙方向。非承重空心砖的孔洞应呈水平方向砌筑。非承重空心砖墙,其底部应至少砌三皮实心砖,在门口两侧一砖长范围内,也应用实心砖砌筑。半砖厚的空心砖隔墙,如墙较高,应在墙的水平灰缝中加设2 φ 8钢筋或每隔一定高度砌几皮实心砖带。

4.砖过梁

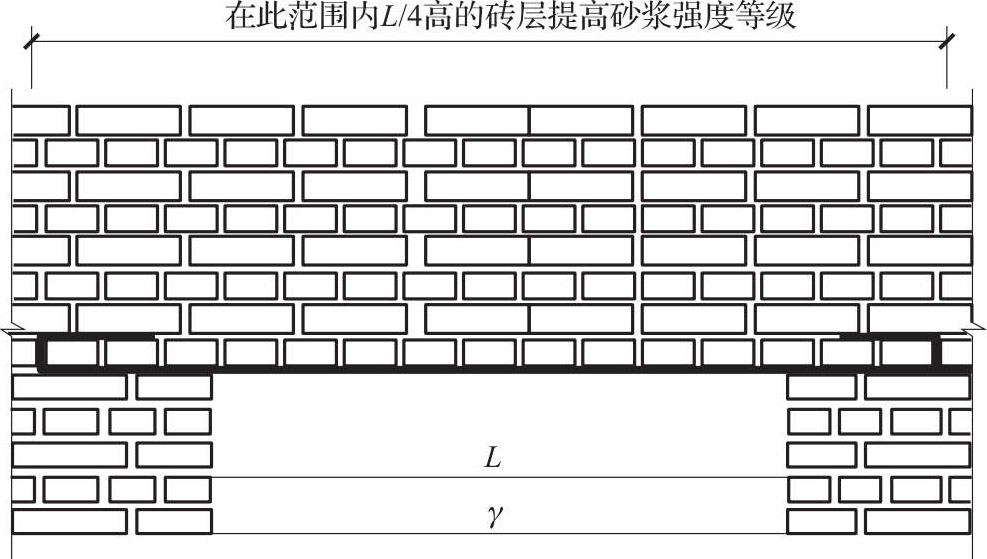

砖平拱应用不低于MU7.5的砖与不低于M5.0的砂浆砌筑。砌筑时,在过梁底部支设模板,模板中部应有1%的起拱。过梁底模板应待砂浆强度达到设计强度50%以上,方可拆除。砌筑时,应从两边对称向中间砌筑。

钢筋砖过梁其底部配置3 φ 6~ φ 8钢筋,两端伸入墙内不应少于240mm,并有90°弯钩埋入墙的竖缝内。在过梁的作用范围内(不少于六皮砖高度或过梁跨度的1/4高度范围内),应用M5.0砂浆砌筑。砌筑前,先在模板上铺设30mm厚1∶3水泥砂浆层,将钢筋置于砂浆层中,均匀摆开,接着逐层平砌砖层,最下一皮应丁砌,如图3-14所示。

图3-14 钢筋砖过梁

3.3.3 砖砌体的组砌形式

砖砌体的组砌要求:上下错缝,内外搭接,以保证砌体的整体性;同时组砌要有规律,少砍砖,以提高砌筑效率,节约材料。

1.砖墙的组砌形式

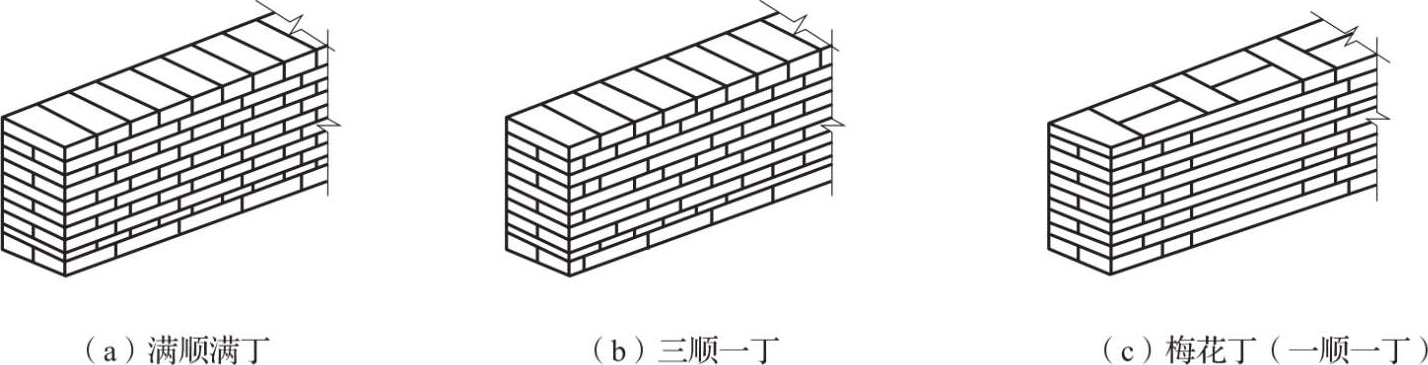

(1)满顺满丁。满顺满丁砌法,是一皮中全部顺砖与一皮中全部丁砖间隔砌成,上下皮间的竖缝相互错开1/4砖,如图3-15(a)所示。这种砌体中无任何通缝,而且丁砖数量较多,能增强横向拉结力且砌筑效率高,多用于一砖厚墙体的砌筑。但当砖的规格参差不齐时,砖的竖缝就难以整齐。

(2)三顺一丁。三顺一丁砌法是三皮中全部顺砖与一皮中全部丁砖间隔砌成。上下皮顺砖间竖缝错开1/2砖长,上下皮顺砖与丁砖间竖缝错开1/4砖长,如图3-15(b)所示。这种砌筑方法由于顺砖较多,砌筑效率较高,便于高级工带低级工和充分将好砖用于外皮,该组砌法适用于砌一砖和一砖以上的墙体。

(3)顺砌法。各皮砖全部用顺砖砌筑,上下两皮间竖缝搭接为1/2砖长。此种方法仅用于半砖隔断墙。

(4)丁砌法。各皮砖全部用丁砖砌筑,上下皮竖缝相互错开1/4砖长。这种砌法一般多用于砌筑圆形水塔、圆仓、烟囱等。

(5)梅花丁。梅花丁又称砂包式、十字式。梅花丁砌法是每皮中丁砖与顺砖相隔,上皮丁砖中坐于下皮顺砖,上下皮间竖缝相互错开1/4砖长,如图3-15(c)所示。这种砌法内外竖缝每皮都能错开,故整体性较好,灰缝整齐,而且墙面比较美观,但砌筑效率较低,宜用于砌筑清水墙,或当砖规格不一致时,采用这种砌法较好。

图3-15 砖墙组砌形式

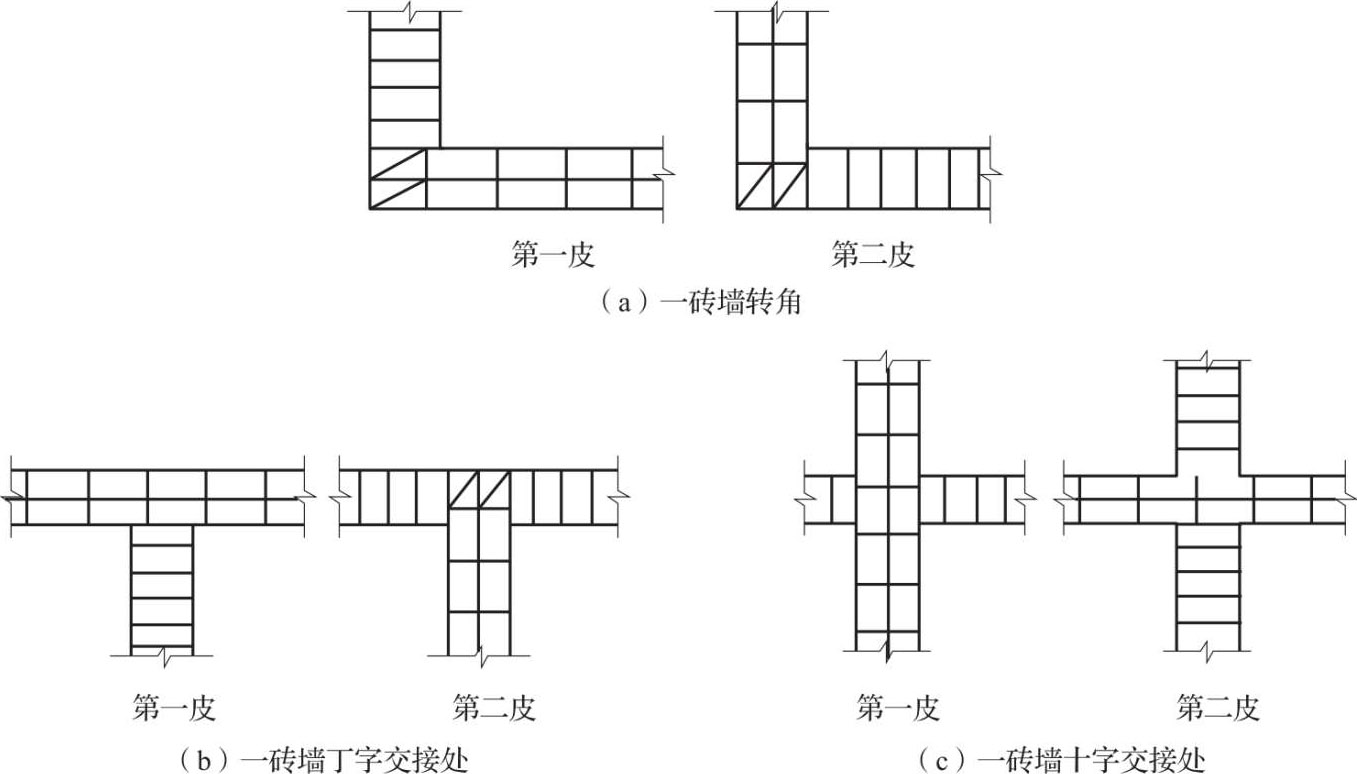

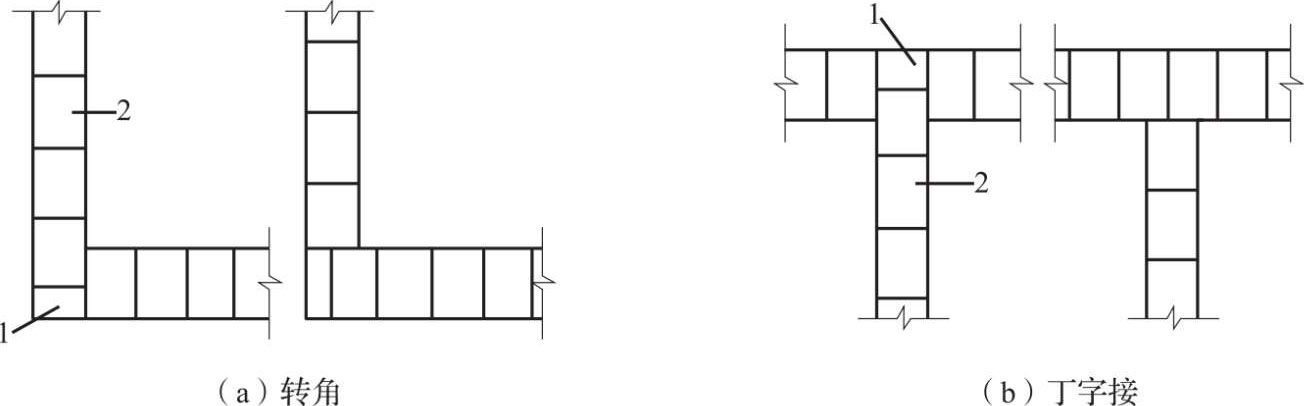

为了使砖墙的转角处各皮间竖缝相互错开,必须在外角处砌七分头砖(即3/4砖长)。当采用满顺满丁组砌时,七分头的顺面方向依次砌顺砖,丁面方向依次砌丁砖,如图3-16(a)所示。砖墙的丁字接头处,应分皮相互砌通,内角相交处竖缝应错开1/4砖长,并在横墙端头处加砌七分头砖,如图3-16(b)所示。砖墙的十字接头处,应分皮相互砌通,交角处的竖缝相互错开1/4砖长,如图3-16(c)所示。

图3-16 砖墙交接处组砌(满顺满丁)

2.砖基础组砌

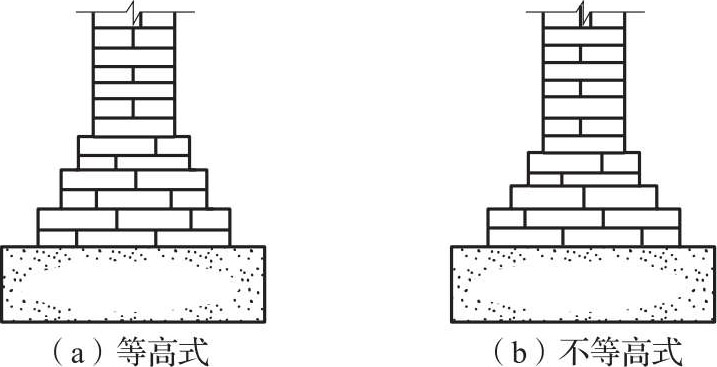

砖基础有条形基础和独立基础,基础下部扩大部分称为大放脚。大放脚有等高式和不等高式两种,如图3-17所示。等高式大放脚是每两皮一收,每边各收进1/4砖长;不等高式大放脚是两皮一收与一皮一收相间隔,每边各收进1/4砖长。大放脚的底宽应根据计算而定,各层大放脚的宽度应为半砖宽的整数倍。大放脚一般采用满顺满丁砌法。竖缝要错开,要注意十字及丁字接头处砖块的搭接,在这些交接处,纵横墙要隔皮砌通。大放脚的最下一皮及每层的最上面一皮应以丁砌为主。

图3-17 基础大放脚形式

3.砖柱组砌

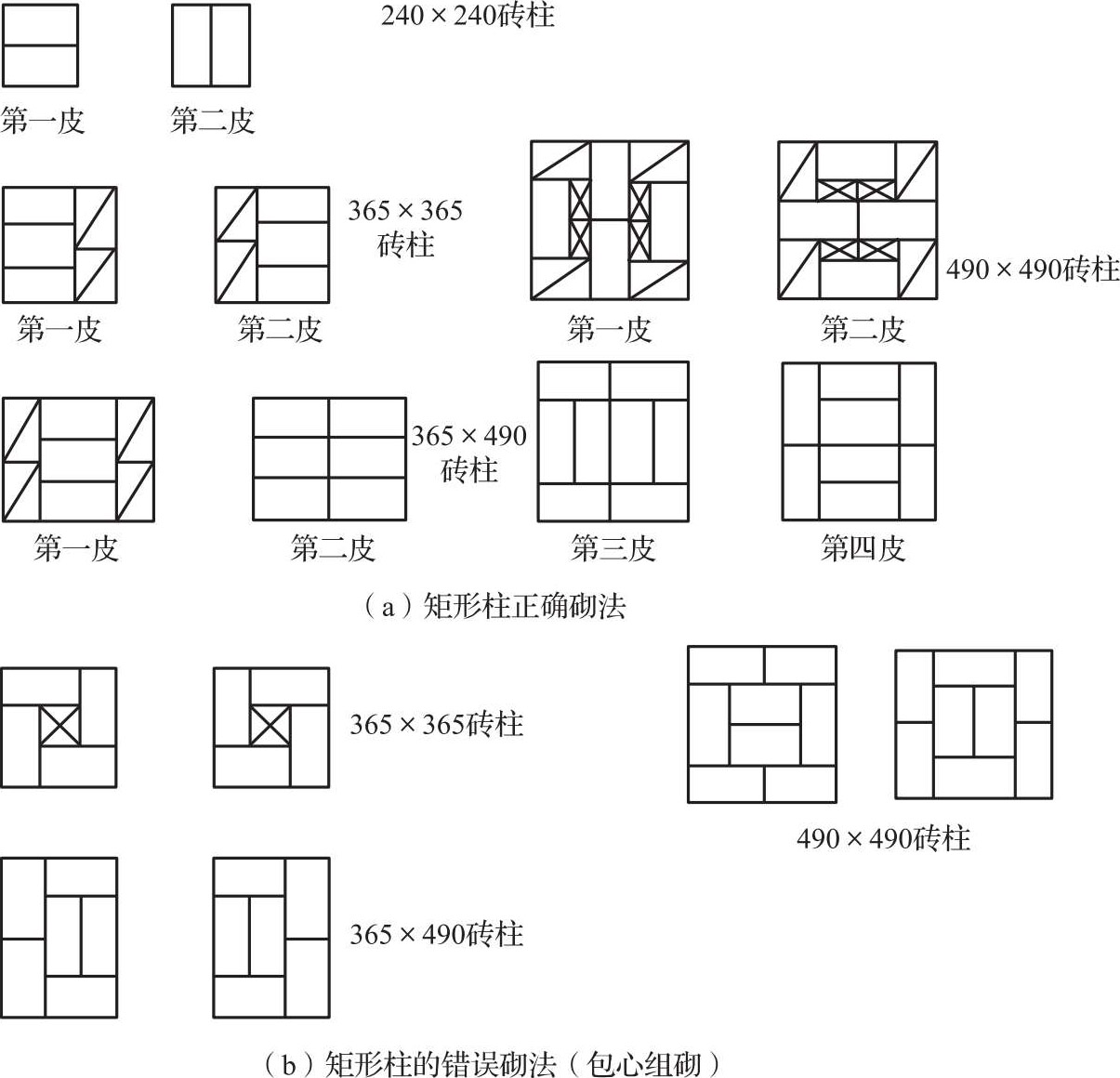

砖柱组砌,应使柱面上下皮的竖缝相互错开1/2砖长或1/4砖长,在柱心无通天缝,少砍砖,并尽量利用二分头砖(即1/4砖)。柱子每天砌筑高度不能超过2.4m,太高了会由于砂浆受压缩后产生变形,可能使柱发生偏斜。严禁采用包心砌法,即先砌四周后填心的砌法,如图3-18所示。

图3-18 砖柱组砌

4.空心砖墙组砌

规格为190mm×190mm×90mm的承重空心砖(即烧结多孔砖)一般是整砖顺砌,其砖孔平行于墙面,上下皮竖缝相互错开1/2砖长(100mm)。如有半砖规格的,也可采用每皮中整砖与半砖相隔的梅花丁砌筑形式,如图3-19所示。

图3-19 190mm×190mm×190mm空心砖砌筑形式

规格为240mm×115mm×90mm的承重空心砖一般采用满顺满丁或梅花丁砌筑形式。

非承重空心砖一般是侧砌的,上下皮竖缝相互错开1/2砖长。

空心砖墙的转角及丁字交接处,应加砌半砖,使灰缝错开。转角处半砖砌在外角上,丁字交接处半砖砌在横墙端头,如图3-20所示。

图3-20 空心砖墙转角及丁字交接

1—半砖;2—整砖

5.砖平拱过梁组砌

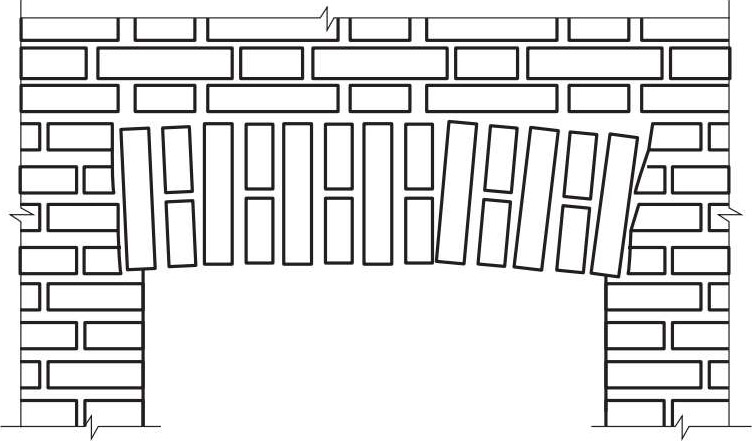

砖平拱过梁用普通砖侧砌,其高度有240mm、300mm、370mm,厚度等于墙厚。砌筑时,在拱脚两边的墙端应砌成斜面,斜面的斜度为1/6~1/4。侧砌砖的块数要求为单数。灰缝为楔形缝,过梁底的灰缝宽度不应小于5mm,过梁顶面的灰缝宽度不应大于15mm,拱脚下面应伸入墙内20~30mm,如图3-21所示。

3.3.4 砖砌体的施工工艺

砖砌体的施工过程有:抄平、放线、摆砖、立皮数杆和砌砖、清理等工序。

图3-21 平拱式过梁

1.抄平

砌墙前,应在基础防潮层或楼面上定出各层标高,并用水泥砂浆或细石混凝土找平,使各段砖墙底部标高符合设计要求。找平时,需使上下两层外墙之间不致出现明显的接缝。

2.放线

根据龙门板上给定的轴线及图纸上标注的墙体尺寸,在基础顶面上用墨线弹出墙的轴线和墙的宽度线,并分出门洞口位置线。

3.摆砖

摆砖是指在放线的基面上按选定的组砌方式用干砖试摆,又称撂底。一般在房屋外纵墙方向摆顺砖,在山墙方向摆丁砖,摆砖由一个大角摆到另一个大角,砖与砖间留10mm缝隙。摆砖的目的是为了校对所放出的墨线在门窗洞口、附墙垛等处是否符合砖的模数,以尽可能减少砍砖,并使砌体灰缝均匀,组砌得当。

4.立皮数杆和砌砖

皮数杆是指在其上划有每皮砖和砖缝厚度,以及门窗洞口、过梁、楼板、预埋件等标高位置的一种木制标杆,如图3-22所示。它是砌筑时控制砌体竖向尺寸的标志,同时还可以保证砌体的垂直度。

皮数杆一般立于房屋的四大角、内外墙交接处、楼梯间以及洞口多的地方,大约每隔10~15m立一根。皮数杆的设立,应由两个方向斜撑或铆钉加以固定,以保证其牢固和垂直。一般每次开始砌砖前应检查一遍皮数杆的垂直度和牢固程度。

图3-22 皮数杆示意图

1—皮数杆;2—准线;3—竹片;4—圆铁钉

砌砖的操作方法很多,各地的习惯、使用工具也不尽相同,一般宜采用“三一砌砖法”,即一铲灰、一块砖、一挤揉,并随手将挤出的砂浆刮去的砌筑方法。此法的特点是:灰缝容易饱满、粘结力好、墙面整洁。砌砖时,应根据皮数杆先在墙角砌4~5皮砖,称为盘角,然后根据皮数杆和已砌的墙角挂线,作为砌筑中间墙体的依据,以保证墙面平整。一砖厚的墙单面挂线,外墙挂外边,内墙挂一边;一砖半及以上厚的墙都要双面挂线。

5.清理

当该层砖砌体砌筑完毕后,应进行墙面、柱面和落地灰的清理。 AF8KNngGenB3fqKn9Vd/R5Osxqe1TZMwd/RYhQV7P4wjqXcUC4mng5RQYN4aXUx4
